График движения рабочих

Лекция 13 (04.10.2011)

Строится с целью получения исходных данных для расчета элементов стройгенплана (по максимальному количеству рабочих в сутки/смену, рассчитываются временные здания, водопровод). Является оценкой качества календарного плана (строится в том же масштабе времени, что и календарный план.

График движения рабочих строят для работ в 1 смену и работ в сутки.

kн - коэффициент неравномерности

Q - трудоемкость(чел/дн), Т – продолжительность (дн)

Если разные работы выполняются в разное число смен в сутки, то надо рассчитывать 2Nср и 2 kн:

к ≤ 1,5 ÷ 1,8 – жилое строительство

к ≤ 2,0 ÷ 2,5 – промышленное строительство.

На графике движения рабочих не желательны «пики», так как:

1. нерациональность использования временных бытовых помещений: (их надо привезти, подключить; увеличение периметра)

2. нерациональность использования фронтов работ.

С теоретической точки зрения можно выделить несколько графиков движения рабочих:

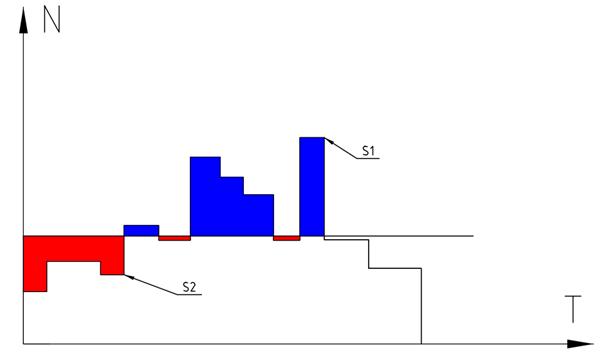

1)

«+»: Лучшая организация работ по организации (обеспечение материалами, оснасткой и тп)

«-»: Только достигли max, как нужно сворачиваться. Не рационально использованы ресурсы.

2)

3)

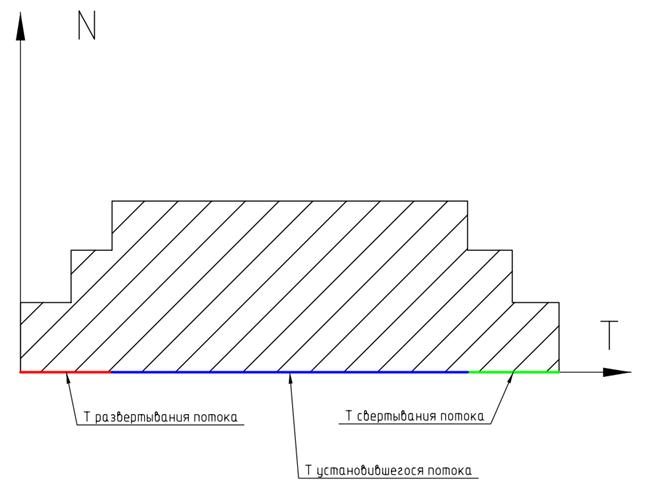

Коэффициент неравномерности стремится к единице. Преимущества: и временные здания используются в должной мере и фронты заняты нормально.

Надо стремиться к 3-ей схеме (в реальной жизни редко).

Организация календарного плана с целью уменьшения коэффициентов неравномерности на ГДР осуществляется за счет:

1) изменения интенсивности выполнения работ (увеличение или уменьшение количества рабочих в бригаде)

2) за счет осознанного смещения сроков начала отдельных видов работ

3) за счет неучтенных и прочих работ
