В зависимости от вида кладки и возводимых конструкций каменные работы зимой выполняют следующими способами: с замораживанием, с использованием противоморозных добавок, с применением парообогрева и в тепляках.
Способ замораживания является наиболее экономичным и распространенным. Он основан на том, что замерзший в швах раствор твердеет в основном после оттаивания кладки и частично до замерзания (вследствие положительных температур раствора), а также при зимних и весенних оттепелях или искусственном отогревании кладки. Поскольку элементы конструкций, выполняемые способом замораживания, должны быть устойчивыми и обладать достаточной прочностью в период оттаивания, способ применяют только при кладке из кирпича и камней правильной формы,

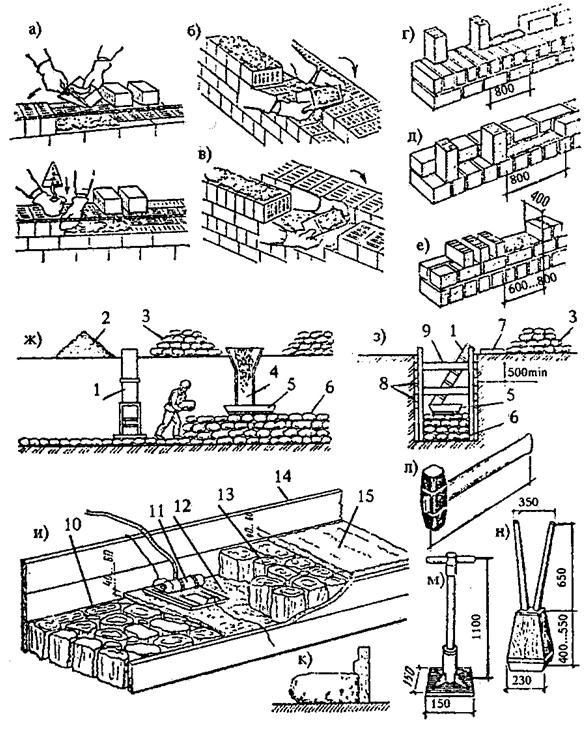

Рис. 9.4 – Кладка из керамических, бетонных и природных камней
а - укладка наружной тычковой версты, б - укладка забутки, в - укладка керамических камней внутренней версты, г, д, е - основные приемы укладки бетонных камней, ж, з - организация бутовой кладки, и - бутовая кладка «под лопатку», к - то де, под скобу, л, м, н - используемые инструменты (молоток кулачок, металлическая и деревянная трамбовки); 1 - желоб, 2 - щебень, 3 - бутовый камень, 4 - лоток, 5 - ящик для раствора, 6 - кладка, 7 - настил, 8 - крепление стенок траншеи, 9 - распорки, 10 - первый слой камня, 11 - площадочный вибратор, 12, 15 - раствор, 13 - второй слой камня, 14 - опалубка
|
|
а также постелистого бута, укладываемого «под лопатку». Способом замораживания допускается возводить стены высотой не более 15 м. Кладку ведут с использованием пластичных цементных, цементно-известковых или цементно-глиняных растворов. Марки растворов назначают исходя из температуры воздуха в момент кладки. Они к месту кладки должны подаваться в подогретом состоянии.
Для лучшего обжатия швов кладки до замерзания раствор целесообразно расстилать на постели короткими участками (грядками). Необходимо также стремиться быстрее возводить кладку по высоте (для лучшего уплотнения раствора в швах). Кладку стен в пределах захватки на высоту яруса ведут, как правило, без разрывов. Весной, в период оттаивания кладки, необходимо вести постоянное наблюдение за конструкциями и при необходимости принимать меры по повышению прочности и устойчивости возводимых каменных конструкций.
Кладка на растворах с противоморозными добавками обеспечивает более низкую температуру замерзания воды затворения и, следовательно, самого раствора. В результате процесс твердения цемента ускоряется, и раствор в кладке набирает необходимую прочность при средних и слабых морозах. Обычно применяют раствор марки не ниже М50. Применять растворы для зданий и сооружений с повышенной влажностью среды в период эксплуатации (насосные, водоочистные станции, здания фильтров и т.п.) запрещается, так как химические добавки являются гигроскопичными, они часто дают высолы на поверхности стен.
|
|
Кладку на растворах с противоморозными добавками ведут, как и кладку способом замораживания, но при условии, что приготовленный раствор должен быть использован в дело до начала его схватывания. Смесь в момент укладки должна иметь температуру не ниже +5°С. Паропрогрев кладки требует устройства специального ограждения и трубчатой системы для подачи пара. Он допускается только для таких конструкций, которые не требуют последующей искусственной сушки. Кладку в тепляках используют в исключительных случаях, когда ее переохлаждение не допускается.
Рекомендуемая дополнительная литература
1. Каменные конструкции и их возведение (Справочник строителя)/ С.А. Воробьева и др. – М.: Стройиздат, 1989. – 224 с.
2. СНиП 3.03.01-87. Несущие и ограждающие конструкции. / Госстрой СССР. – М.: ЦИТП Госсторя СССР, 1988. – 192 с.
