Свойства назначений

Календарь задачи

Фиксированный объем работ

При увеличении или уменьшении количества ресурсов, назначенных на задачу, MS Project уменьшает или увеличивает длительность задачи в зависимости от количества ресурсов, назначенных на выполнение задачи, при этом трудозатраты не изменяются. Этот способ планирования называется планированием с фиксированным объемом работ, этот способ используется в MS Project по умолчанию, как только ресурсы назначены на задачи.

При первом назначении ресурсов на задачи, трудозатраты вычисляются и фиксируются, доля от общего объема трудозатрат, выделенная каждому из ресурсов, меняется.

Планирование с фиксированным объемом работ имеет смысл, только когда ресурсы, назначенные на задачу, добавляются или удаляются.

Планирование с фиксированным объемом работ не применимо, когда изменяются трудозатраты, длительность, объем ресурсов уже назначенных на задачу.

Задачи могут иметь свой календарь, не совпадающий с календарем проекта. Календарь задачи может быть установлен на вкладке Advanced (Дополнительно) диалогового окна Task Information (Информация о задаче). Календарь задачи может не совпадать с календарем ресурсов, назначенных на выполнение задачи. По умолчанию, календарь ресурса имеет приоритет над календарем задачи, для смены приоритета необходимо на вкладке Advanced (Дополнительно) диалогового окна Task Information (Информация о задаче) установить флажок Scheduling ignores resource calendars (Не учитывать календари ресурсов при планировании).

Свойства назначений могут быть изменены с помощью диалогового окна Assignment Information (Информация о назначении). Диалоговое окно вызывается в представлении Task Usage (Использование задач) двойным щелчком на назначении или, выделив ресурс, щелкнуть по кнопке Assignment Information (Информация о назначении) на панели инструментов Standard (Стандартная).

Вкладка General (Общая) содержит поля, в которые может быть внесена информация о доступности ресурсов в разные периоды времени. На этой же вкладке можно изменить профиль загрузки. Профиль загрузки показывает, как трудозатраты ресурса распределены во времени. Раскрывающийся список Work contour (Профиль загрузки) содержит восемь возможных типов профилей загрузки. По умолчанию, устанавливается профиль загрузки Flat (Плоский), означающий равномерное распределение нагрузки исполнителя. Если специфика задачи требует различных трудозатрат на разных этапах выполнения, можно для ресурса выбрать профиль загрузки, соответствующий требованиям задачи. Back Loaded (Загрузка в конце) - большая часть нагрузки выпадает на последний этапы задачи, Front Loaded (Загрузка в начале) - большая часть нагрузки распределена на начальный этапы задачи, Double Peak (Двойной пик) - два пика в середине задачи, Early Peak (Ранний пик) - пик загрузки в начале задачи, Late Peak (Поздний пик) - пик загрузки в конце задачи, Bell (Колокол) - пик нагрузки в середине периода выполнения задачи, Turtle (Черепаха) - уровень нагрузки плавно увеличивается к середине периода выполнения задачи, затем плавно уменьшается.

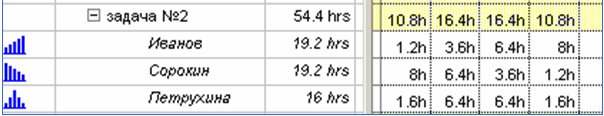

В зависимости от установленного профиля нагрузки в поле Indicators (Индикаторы) появляется соответствующий профилю значок и меняется распределение нагрузки ресурса по времени. На примере показано применение профилей Back Loaded (Загрузка в конце), Front Loaded (Загрузка в начале), Turtle (Черепаха). Для отображения использовано представление Task Usage (Использование задач).

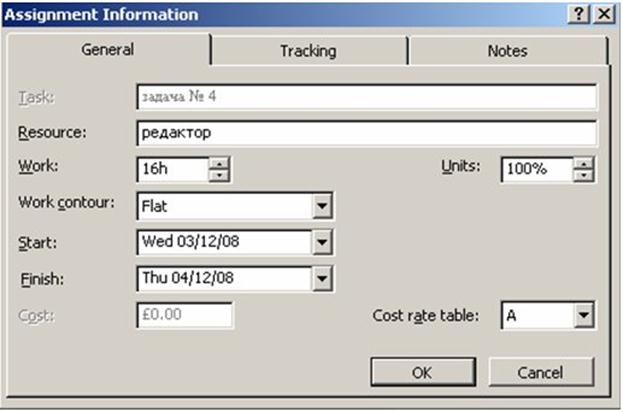

Вкладка General (Общая) диалогового окна Assignment Information (Информация о назначении) содержит поля Start (Начало) и Finish (Окончание). По умолчанию, значения этих полей заполняются датами начала и окончания задачи. Если период работы ресурса над задачей определяется другими датами - значения полей Start (Начало) и Finish (Окончание) могут быть отредактированы.
