Лекция: Ресурсный анализ проекта
Доступность ресурса есть максимальная способность ресурса выполнять работу.
В среде MS Project доступность ресурса контролируется при помощи параметра Максимальные единицы (Max.Units).
Максимальные единицы могут выражаться:
- в числах (например, 3 единицы) или
- процентах (300% единиц)
Количество времени, которое ресурс доступен во время проекта, определяется следующими значениями:
- количество единиц ресурса, доступных в определенный период времени

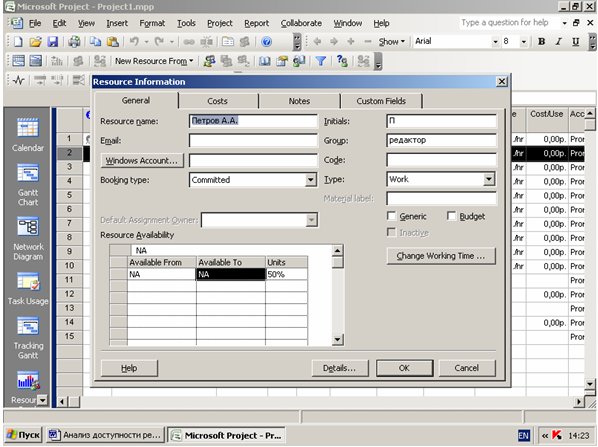

доступность ресурса по времени настраивается на сетке Resource Availability во вкладке Общие (General) окна Сведения о ресурсе (Resource Information)
- количество рабочего времени, которое указано в календаре ресурса для определенного периода времени.

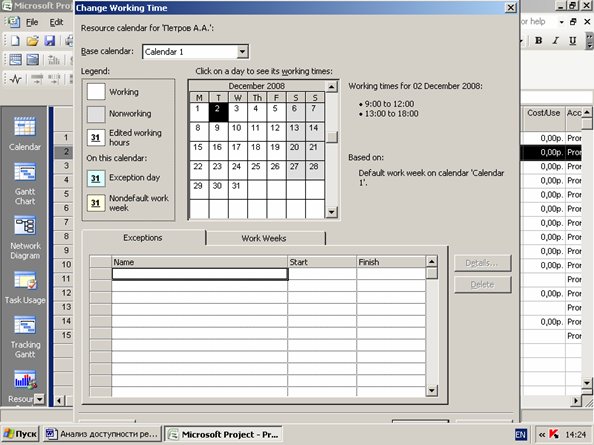

Определяется в окне Change Working Time (Рабочее время) диалогового окна Resource Information (Сведения о ресурсе).
Рассчитать доступность ресурса можно по формуле:
Обьем работы, для которого ресурс доступен в данный период времени = Количество доступных единиц ресурса * рабочее время в календаре для данного периода времени.
|
|
Например:
Вариант расчета | |||
Максимально доступное количество единиц ресурса | 100% (1 единица) | 100% (1 единица) | 300%(3 единицы) |
Рабочее время в календаре | 8 часов | 4 часа | 8 часов |
Максимально возможное рабочее время в сутки | 8 часов | 4 часа | 24 часа |
Распределение трудоспособности ресурса по времени называется выделением ресурса (allocation).
Cуществует три состояния ресурса:
- С неполным выделением (underallocated)
- С полным выделением (fully allocated)
- C превышением доступности (overallocated)
Ресурс находится в состоянии с неполным выделением (underallocated), если максимальная производительность ресурса не заполнена назначениями.
Например, назначения ресурса, работающего на полную ставку, занимают только 30 часов 40-часовой рабочей недели.
Ресурс находится в состоянии с полным выделением (fully allocated), если максимальная производительность ресурса точно заполнена назначениями.
Например, назначения ресурса, работающего на полную ставку, занимают 40 часов 40-часовой рабочей недели.
Ресурс находится в состоянии с превышением доступности (overallocated), если максимальная производительность ресурса превышена назначениями.
Например, назначения ресурса, работающего на полную ставку, занимают 70 часов 40-часовой рабочей недели.
