Учебный пример №3 «разработка бюджета проекта»

Задание: Разработать бюджет реализации вида деятельности «Строительство основного здания» (код задачи 08) проекта «Создание делового центра «Парус»».

Решение: Разработка бюджета реализации вида деятельности «Строительство основного здания» может осуществляться по алгоритму, представленному на рис.1.

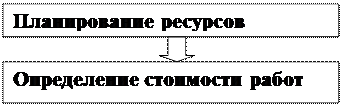

Рис. 1. Алгоритм разработки бюджета

Планирование ресурсов.

В таблицах 1- 4 приведены потребности в ресурсах для выполнения работы «Монтаж железобетонных конструкций». Объем каждого вида ресурса, а также его расценки приведены условно.

Таблица 1

Потребность в исполнителях

№ п/п Наименование ресурса Единицы измерения Объем (трудоемкость) Расценка (стоимостная единица за единицу ресурса) Стоимость, $
  Монтажник чел.-дни 18 154,8 1$ 18 154,8
  Машинист крана чел.-дни 6 051,6 1$ 6 051,6
  Строполи чел.-дни 3 125,8 1$ 3 125,8
  Сварщик чел.-дни 2 925,8 1$ 2 925,8

Таблица 2

Потребность в машинах и механизмах

№ п/п Наименование ресурса Единицы измерения Объем Расценка (стоимостная единица за единицу ресурса) Стоимость $
  Подъемный кран маш.-смена 32 289,6 1$ 32 289,6
  Бетоносмеситель маш.-смена 6 054,3 1$ 6 054,3
  Сварочный аппарат маш.-смена 2018,1 1$ 2018,1

Таблица 3

Потребность в материалах

№ п/п Наименование ресурса Единицы измерения Объем Расценка (стоимостная единица за единицу ресурса) Стоимость, $
  Плиты перекрытий шт. 65 500 1$ 65 500
  Лестничные марши шт. 45 800 1$ 45 800
  Балки шт. 14 400 1$ 14 400
  Цементный раствор М-50 м3 5 400 1$ 5 400

Таблица 4

Потребность в дополнительных затратах

№ п/п Наименование Стоимость
  Накладные расходы 18% 44 280
  Сметная прибыль 40% 164 000
  НДС 18% 90 000

Общая стоимость работы «Монтаж железобетонных конструкций» = 500 000$
