Монтаж перегородок осуществляется в следующей последовательности.

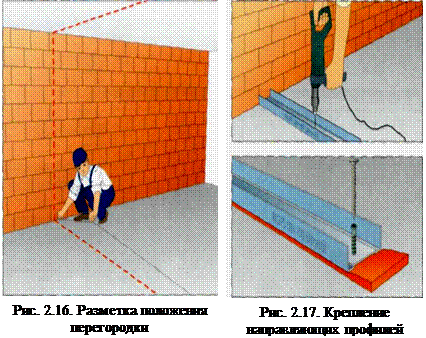

1. Разметить проектное положение перегородки по полу, потолку и базовым стенам. Стены, пол и потолок должны быть чистыми и сухими в местах расположения перегородки (рис. 2.16).
С помощью строительного шнура начертить на полу линию расположения перегородки. Используя уровень и отвес, продолжить эту линию на стенах и потолке.
2. С наружной стороны профилей, сопрягаемых со строительными конструкциями, непосредственно перед установкой профилей, приклеить упругую ленту или нанести параллельными слоями герметик для перегородок.
3.
Закрепить направляющие профили каркаса (ПН) к полу и потолку. Крепление профилей производится дюбелями с шагом не более 1 м (рис. 2.17).

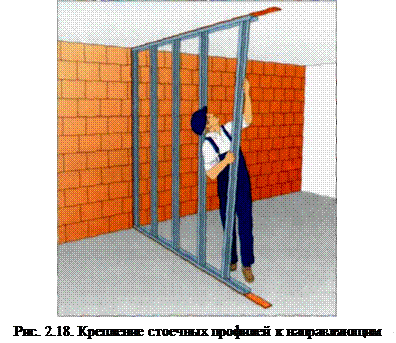

4. Установить и закрепить дюбелями стоечные профили (ПС). Их вставляют в нижний, затем в верхний профили с шагом 600 мм (рис. 2.18). Стойка должна входить в направляющую на потолке минимум на 20 мм.
Устанавливать и закреплять профили ПС каркаса в профилях ПН можно методом просечки с отгибом или шурупами.
5. Провести внутри каркаса монтаж электрических проводов и закладных деталей для крепления стационарного оборудования. Если высота перегородки превышает длину гипсокартонного листа, в местах стыков необходимо установить горизонтальные участки профилей ПН. Стыки листов необходимо разносить друг относительно друга. На торцевых кромках листов, образующих стыки, снять фаску под шпаклевку.
6.
Установить и закрепить на одной из сторон каркаса вертикально-ориентированные гипсокартонные листы. Крепление производить с помощью шурупов (длиной не менее 25 мм) с шагом 25 см (рис. 2.19).
7. Закрепить в пространстве между стойками изоляционный материал, если это предусмотрено проектом (рис. 2.20).
8. Установить и закрепить гипсокартонные листы с другой стороны каркаса аналогично п.6 (рис. 2.21).
9. Произвести заделку швов между гипсокартонными листами и грунтование под декоративную отделку.
Технология заделки швов различается в зависимости от применяемой шпаклевки и вида кромки листа. Заделка швов может производиться как с применением армирующей ленты с последующим заполнением шпаклевкой, так и без применения армирующей ленты.
Работы необходимо производить при температуре в помещении не ниже +15°С и эксплуатационном влажностном режиме.
10. Произвести декоративную отделку перегородки после устройства чистового пола.
