Проведение штрека буровзрывным способом

Коэффициент α, учитывающий ненормируемые работы, определяется по формуле:

α = Тц tп. с tз. у tп . у tз. п tп . п t р = 360−12 −8 −15−20 −15 −15 = 0,764, (16)
Тц


где tп.с – время приема–сдачи смены, tп.с=12 мин, tз.у –время заряжания шпуров по углю,

t з. у = N уtш. у = 8 *   =8 мин ,
пз


tш.у –время заряжания1шпура, tш.у =2…3мин, п з–количество заряжающих взрывников, t′п.у –время проветривания угольного забоя,

t'п.у =15… 30мин по ПБ,

Время заряжания породных шпуров

t з. п = N пtш. п = 20 * 3 = 20 мин,
пз


tп.п=tш.у;

t′п.п –время проветривания породного забоя, t′п.п =15..30мин по ПБ;

tр –резервное время, tр = 15···30мин.

t б. у = пб . уТсмα = 0,31* 6 * 0,764 = 0,641 ч = 38,5 мин ,
пб. укп 2 *1,108


(17)

(18)

(19)


Здесь п′ бу – см. табл. В.1; п бу–количество проходчиков,занятых на бурении,принимается в за-

висимости от количества бурильных машин и их типа. Время погрузки угля

t     пп . уТсмα   0,29 * 6 * 0,764   ч =14,4 мин (20)
п. у = = = 0,24 ,
пп. у кп 5 *1,108


где п′ п.у – см. табл. В.1;
пп.у -количество проходчиков на погрузке угля, принимается по
расстановке по рабочим местам, но не более п.
Время бурения шпуров по породе
tб. п = пб . пТсмα = 0,89 * 6 * 0,764 =1,84 ч =1 ч 50,5 мин, (21)
пб. пкп 2 *1,108

Здесь п′ б.п – см. табл. В.1; п б.п – количество проходчиков на бурении, принимается в зависимости от количества бурильных машин.

Время погрузки породы

    0,93 * 6 * 0,764
tп. п = пп. пТсмα = = 0,77 ч = 46,2 мин ,
  5 *1,108
    пп. п кп   (22)

где п′ п.п – см. табл. В.1; пп.п -количество проходчиков на погрузке,принимается в зависи-

мости от расстановки их по рабочим местам, но не более п.

Время настилки пути (выполняется параллельно бурению шпуров)

t н. п = пн . пТсмα = 0,7 * 6 * 0,764 = 0,96 ч = 0 ч   мин, (23)
  3 *1,108
    пн. пкп

Здесь п′ н.п – см. табл. В.1; п н.п – количество проходчиков на настилке пути,

пн.п .= п - п б=5-2=3чел.

Время крепления канавки (выполняется параллельно бурению шпуров)

t к. к = пк . кТсмα = 0,29 * 6 * 0,764 = 0,40 ч = 24 мин , (24)
  3 *1,108
    пк. к кп

Здесь п [АиЮ1]′ к.к. – см. табл. Б.1; п к.к. – количество проходчиков на креплении канавки,

п к.к.= п - п б=5-2=3чел,обычно п к.к.=1…3.

Количество человеко-часов, затрачиваемых на крепление штрека:

    2,13* 6 * 0,764
пкрТсмα = = 8,8 ч ,

tкр = кп 1,108 (25)


где пк.р. – см. табл. В.1; Проверка расчетов времени заключается в том, чтобы соблюдалось

примерно равенство

,
tкр tkp пikp (26)


где t i кр - время i – го участка графика, на котором работают пi кр кре-пильщиков.

Расчет ∑ t i кр* пi кр можно произвести до составления или в процессе со-ставления графика организации работ. В первом случае прежде всего оп-ределяется время несовмещенного крепления, где работают все 5 проход-чиков:

tн. кр=Тц-tп. с-tзу – tзп - t'п. у-t'п. п. -tр. -tб. у. -tп. у. -tб. п. -tп. п. = =360-12-8-15-20-15-15-38,5-14,4-110,5-46= 65,6мин.=1,09ч.

Время совмещенного крепления tс.кр с бурением (работают три про-ходчика)

tс. кр=tб. у+(tб. п-tн. п-tк. к)=0,64+(1,84-0,96-0,40)=1,12 ч.=1ч 07 мин.

Время крепления по графику (фактическое) tкр=tн. кр+tс. кр=1,09+1,12=2,21 ч;

∑t i крn i кр=1,09·5+1,12·3=8,81 ч,

что примерно равно t'кр=8,8 чел.ч.

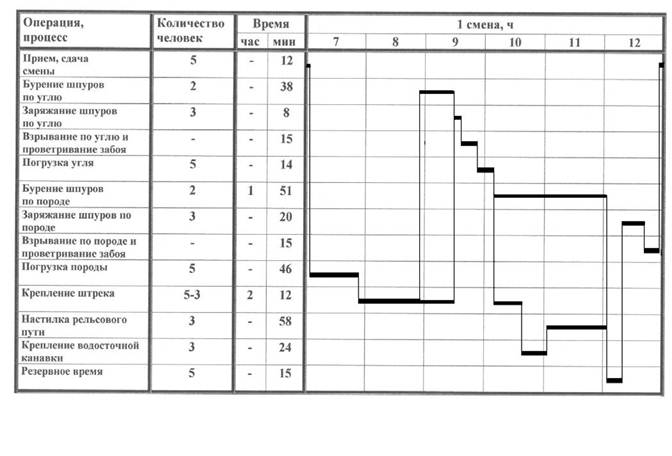

График организации работ по проведению штрека БВР представлен на ри-

с.3.

Рис.3. – График организации работ при проведении штрека по буровзрыв-ной технологии
