Комбинированные потоки

Лекция 7 (27.04.2011)

Одна из разновидностей комплексных потоков. Комплексные потоки формируются из объектных. При этом имеется в виду, что при возведении ряда объектов, на которых выполняются однородные работы, используются одни и те же бригады, которые переходят с объекта на объект, выполняя соответствующие одинаковые работы.

Исходными данными для расчета и формирования объектных потоков служат календарные планы объектных потоков.

Исходные данные комбинированного потока записываются в матрицу с ординатой «объектный поток». При этом введем дополнительные строчки, в которых будем записывать величины смещений однотипных работ на смежных объектных потоках.

Ставится задача определения общей продолжительности комбинированного потока, состоящего из объектных.

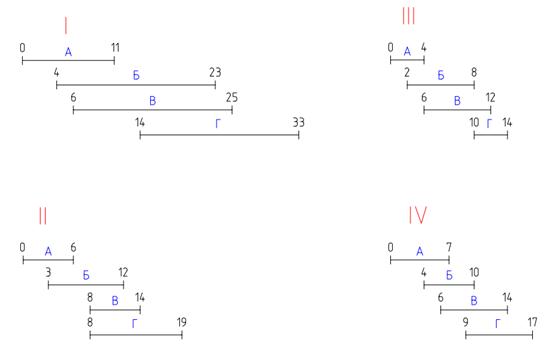

Продолжительность каждого объектного потока представим в виде одной линии:

Общая продолжительность потока может быть определена для трёх случаев:

1) Полагаем, что ни один вид работ не накладывается во времени на разных объектах; при этом возможны простои при переходе с объекта на объект:

2) Предполагаем: ни одна из бригад не простаивает при переходе с объекта на объект. Полагаем, что неизбежные накладки устраняются путем привлечения дополнительных бригад такой же мощности.

3) Пусть один вид работ (одна бригада) выполняется непрерывно при переходе с объекта на объект, а остальные – с накладками или совмещением
