Каждый последующий слой должен укладываться до начала схватывания предыдущего

т.е. , м3/час

тогда

, м2

Однослойная укладка

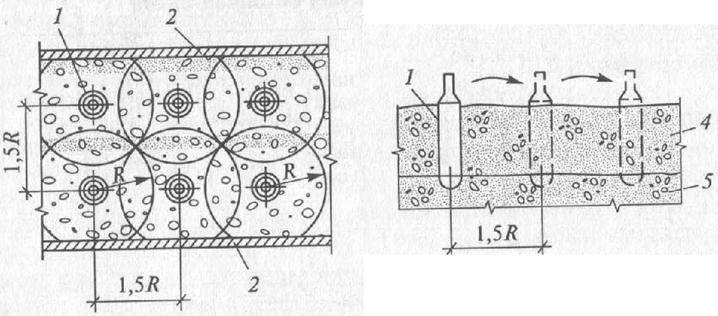

3. При укладке бетонная смесь уплотняется вибраторами

Тип вибратора Схема Область применения Глуб.возд.колеб., см Производительность, м3/час Длительность вибрации, с
Трамбовочный Фундаменты, подстилающие слои Менее 20 1-10 15-30
Глубинный (вибробулава) Фундаменты, массивы, колонны, балки, стены, покрытия Менее 50 3-30 10-35
Глубинный (с гибким валом) Густоармированные конструкции Менее 40 5-30 20-50
Наружный Колонны, стены Менее 30 1-5 1-300
Поверхностный Полы, покрытия, дороги Менее 30 5-40 36-66
Вибропакеты массивы Менее 50 3-30 10-35

4. Допустимая высота сбрасывания б.с. в опалубку

- неармированных конструкций –

- колонн –

- стен и слабоармированных конструкций - 4.5м

- густоармированных конструкций –

- перекрытий –

При превышении этих значений необходимо применять виброжелоба и хоботы.

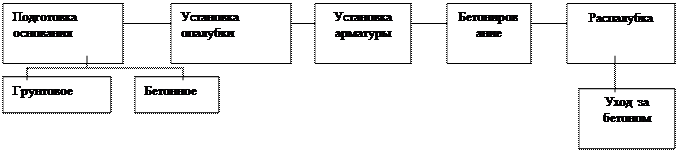

5. Состав технологических операций при бетонировании


Вопрос 2. Особенности укладки бетонной смеси в отдельные конструкции
