При выполнении проекта полезно следить за ходом работ, чтобы отмечать несоответствия между планом и фактической реализацией работ.
Перед началом выполнения работ по проекту необходимо зафиксировать базовый план. Создав базовый план, вы сможете сравнить текущую информацию с плановой и оценить изменения. Можно создать промежуточный план, который сохраняется на определенном этапе проекта. В промежуточном плане сохраняются только даты начала и окончания работ.
1. Выберите в меню Сервис команду Отслеживание, а затем Сохранить базовый план. Затем нажмите кнопку Ок.
2. Перед тем как начать контроль за ходом выполнения проекта, следует настроить параметры отслеживания. Выберите в меню Сервис команду Параметры, перейдите на вкладку Расчет.
Установите активными следующие опции:
- опция Режим расчета: автоматический в группе Параметры расчета для Microsoft Officce Project, чтобы календарный план автоматически пересчитывался после ввода фактических данных;
- опция Обновлять состояние ресурса при обновлении состояния задачи, для того, чтобы программа обновляла фактические данные о ресурсах, когда вводиться процент завершения;
|
|
- опция фактические затраты всегда вычисляются Microsoft Officce Project, для того, чтобы программа автоматически рассчитывала фактические затраты на работы.
Нажмите кнопку Ок.
3. Теперь приступим к вводу фактических данных о ходе выполнения работ проекта.
4. Перейдите в режим просмотра Диаграмма Ганта (в меню Вид).
5. Поставьте курсор на задачу 1.1.1. Подзадача. Выберите в меню Сервис команду Отслеживание, а затем Обновить задачи. В появившемся диалоговом окне введите в поле % завершения – 100%;
Нажмитекнопку Ок. Обратите внимание, что рядом с данной задачей появилась отметка о ее прохождении и внутри горизонтальной полоски появилась черная полоса, отображающая процент выполнения.
6. Установите и для задачи 1.1.2. отметку о ее прохождении.
7. Выберите в меню Сервис команду Отслеживание, а затем Обновить проект.

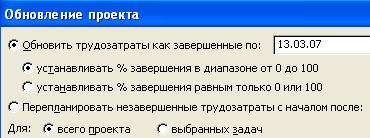

Установите следующие параметры:
Нажмите кнопку Ок.
Обратите внимание, что рядом с группирующей задачей 1.1 появилась отметка о ее выполнении .
8. Процент выполнения можно также вводить с помощью диалога редактирования задачи. Щелкните дважды на подзадаче 1.2., перейдите на вкладку Общие и в поле % завершения введите – 50%.
9. Отслеживание хода выполнения работ можно также осуществлять с использованием панели инструментов Отслеживание ( выберите в меню Вид команду Панели инструментов, поставьте «галочку» напротив панели инструментов Отслеживание).
Установите курсор на задачу 2.3. нажмите на кнопку , установив тем самым 50% выполнения.
|
|
10. Для просмотра хода выполнения работ в проекте удобно использовать диаграмму Ганта с отслеживанием, ан которой отображаться плановые и фактические данные.
Выберите в меню Вид команду Диаграмма Ганта с отслеживанием.
На диаграмме серыми полосами показан базовый план, а синими – фактическое выполнения. Справа от каждой работы указан процент выполнения – 100%. Невыполненные критические работы (от которых зависит длительность проекта) отображаются красным цветом, и права от них указан процент выполнения 0%.
