Пример 2. Балансирование линии смешанной сборки
Чтобы представить себе, как оно осуществляется, предположим, что у компании по производству игрушек на производственной линии просверливают отверстия в раме тележки модели J и модели К. Время, необходимое для сверления отверстий для каждой модели, разное.
Примем, что последующие операции на линии окончательной сборки требуют одинакового количества рам тележки моделей J и К. Необходимо рассчитать такт производственной линии, обеспечивающий выпуск равного количества рам моделей J и К. Конечно, можно вначале несколько дней изготавливать рамы только для модели J, а затем – только для модели К, пока их не станет равное количество. Но в таком случае существенно увеличится незавершенное производство.
Если ставится задача снизить объем незавершенного производства, следует составить циклограмму чередования производства моделей J и К при условии изготовления равного количества рам обеих моделей.
Пусть продолжительность изготовления рам составляет для J – 6 минут, для K – 4 минуты. Рабочий день равен (8 часов х 60 мин) = 480 мин.
|
|
Составим уравнение затрат времени для производства рам J и K:
6J + 4K=480.
Поскольку необходимо выпускать одинаковые количества J и К, из этого уравнения находим: 48J и 48К в день или 6J и 6К в час.

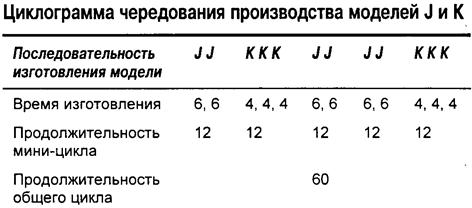

Ниже в виде циклограммы приведен один из возможных способов согласования производства рам J и К.
Этот способ балансирования линии обеспечивает производство 6 рам каждого типа в час с продолжительностью мини-цикла 12 минут.
Другой вариант балансирования: JKKJKJ с продолжитель-ностями 6, 4, 4, 6, 4, 6. Этот вариант позволяет производить 3J и 3К каждые 30 минут с длительностью мини-цикла 10 минут.
