ТЕКСТ ЛЕКЦИИ.

Введение — до 5 мин.

Основная часть — до 170 мин.

Управление содержанием проекта включает в себя процессы, обеспечивающие включение в проект всех тех и только тех работ, которые необходимы для успешного выполнения проекта. Оно непосредственно связано с определением и контролем того, что включено или не включено в проект. На рис.4-1 приведена общая схема процессов управления содержанием проекта.

Планирование содержания – создание плана управления содержанием

проекта, в котором документируется процесс:

· формулирования,

· верификации и

· контроля содержания проекта, а также

· процесс создания и формулирования иерархической структуры работ (ИСР).

Определение содержания – разработка подробного описания содержания проекта в качестве основы для принятия будущих решений по проекту.

Создание ИСР – разбиение крупных результатов поставки проекта и

проектных работ на более мелкие, более управляемые элементы.

Подтверждение содержания – формализация принятия завершенных

результатов поставки проекта.

Управление содержанием – управление изменениями содержания проекта.

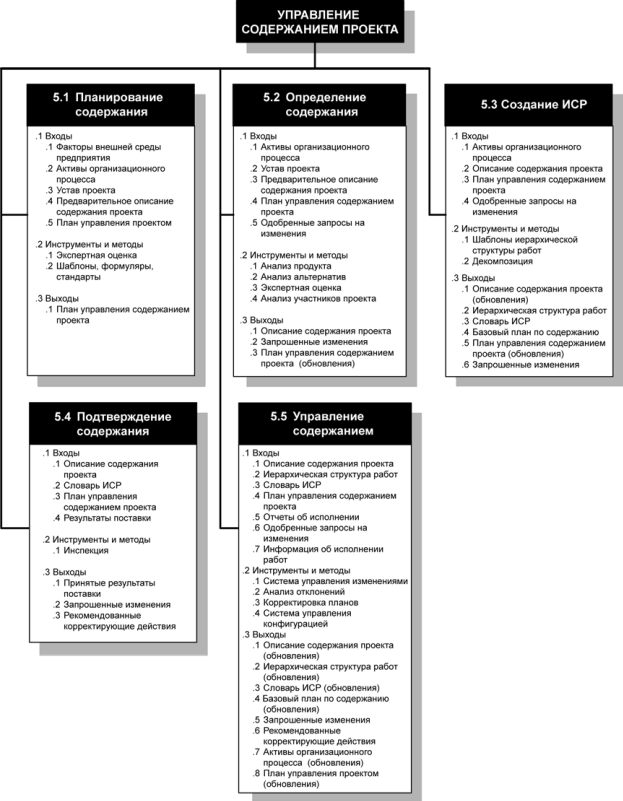

Рисунок 4-1. Общая схема управления содержанием проекта


План управления содержанием проекта является

инструментом планирования, описывающим, как проектная команда будет

формулировать содержание проекта, разрабатывать подробное описание

содержания проекта, определять и разрабатывать иерархическую структуру

работ, проверять и контролировать содержание проекта.

Разработка плана

управления содержанием проекта и детализация содержания проекта

начинаются с анализа информации, содержащейся

· в Уставе проекта,

· предварительном описании содержания проекта,

· последней одобренной редакции плана управления проектом.

План управления содержанием проекта содержит указания о том, как команда управления проектом будет:

· определять,

· документировать,

· проверять,

· обрабатывать и

· контролировать содержание проекта.

Элементы плана управления содержанием проекта включают в себя:

• подготовку подробного описания содержания проекта на основе

предварительного описания содержания проекта

• создание Иерархической Структуры Работ на основе подробного описания содержания

проекта и определения способов поддержания и одобрения ИСР

• формальную процедуру верификации и приемки завершенных результатов поставки проекта

• обработку запросов на изменения в подробном описании содержания проекта.

Этот процесс непосредственно связан с процессом общего управления изменениями.

План управления содержанием проекта входит в план управления

проектом либо является его вспомогательным планом. План управления

содержанием проекта может быть неформальным и обобщенным или

формальным и очень подробным в зависимости от потребностей проекта.


Описание содержания проекта

Описание содержания проекта подробно описывает:

· результаты поставки проекта и

· работы, необходимые для создания этих результатов поставки.

Описание содержания проекта дает также:

· общее представление о содержании проекта всем участникам проекта

· и описывает основные цели проекта.

Оно также позволяет команде проекта:

· проводить более детальное планирование и

· служит ориентиром при выполнении работы командой проекта; кроме того, в случае поступления запросов на изменения или

· необходимости проведения незапланированных дополнительных работ на его основе определяется их место, т. е. находятся ли они в рамках проекта или вне их.

Эффективность управления общим содержанием проекта со стороны

команды управления проектом может зависеть от того,

· насколько подробно и до какого уровня детализации в описании содержания проекта будет определено, как будет выполняться работа и какие работы исключены. Управление содержанием проекта, в свою очередь, может определять, насколько хорошо команда управления проектом может планировать, управлять и контролировать выполнение проекта.

Подробное описание содержания проекта, непосредственно или со ссылкой на другие документы, включает в себя следующее:

Цели проекта. Цели проекта включают в себя измеримые критерии его

успешности.

Проекты могут иметь широкий спектр целей – связанных с

· бизнесом,

· стоимостью и

· расписанием проекта, а также технических и качественных целей.

Цели проекта могут также включать в себя плановые показатели стоимости, расписания и качества проекта. У каждой цели проекта есть атрибуты (например, стоимость), единица измерения (например, доллар США) и абсолютное или относительное значение (например, не более 1,5 млн. долларов).

Определение содержания продукта.

· Описывает характеристики продукта, услуги или результата, для создания которых предпринят проект.

· Они обычно менее детализированы на ранних фазах проекта и

становятся более подробными на поздних фазах по мере постепенного

уточнения характеристик продукта.

В то время как форма и содержание будут различаться, описание содержания должно всегда быть достаточно подробным, чтобы обеспечить будущее планирование содержания проекта.

Требования к проекту.

· Описывают условия, которые должны обеспечивать, и возможности, которыми должны обладать результаты поставки проекта для удовлетворения контракта, стандарта, спецификации или других формально обязательных документов.

· Результаты анализа потребностей, пожеланий и ожиданий всех участников проекта преобразуются в перечень требований с присвоенным каждому требованию приоритетом.

Границы проекта.

· Определяют в целом то, что включается в проект.

· Явно указывают, что не включается в проект, чтобы исключить ситуацию, когда участник проекта ошибочно считает некоторый продукт, услугу или результат входящими в проект.

Результаты поставки проекта. Результаты поставки включают в себя как:

· выходы, к которым относятся создаваемые проектом

продукт или услуга, так и

побочные результаты, такие как отчеты и документация по управлению проектом.

Критерии приемки продукта. Определяют порядок и критерии приемки

готового продукта.

Ограничения проекта. К ним относятся, например,

· утвержденный предварительный бюджет или

· требуемые даты (контрольные события расписания), установленные заказчиком или исполняющей организацией.

· Когда проект выполняется по контракту, то в качестве ограничений

обычно выступают условия контракта.

Ограничения, перечисляемые в подробном описании содержания проекта, традиционно более многочисленны и детализированы по сравнению с перечисляемыми в Уставе проекта.

Допущения проекта.

· Перечисляет и описывает допущения проекта, связанные с его содержанием, и

· потенциальный эффект этих допущений в случае, если они окажутся ложными.

Допущения, перечисляемые в подробном описании содержания проекта, обычно более многочисленны и описываются подробнее, чем допущения, перечисленные в Уставе проекта.

Первоначальная организация проекта. На этом этапе:

· определяются члены команды проекта и участники проекта,

· а также документально фиксируется организация проекта.

Изначально сформулированные риски. Перечисляются известные

риски.

Контрольные события расписания.

· Заказчик или исполняющая организация могут задать контрольные события и требуемые даты их выполнения.

· Эти даты могут быть обозначены в качестве ограничений на

сроки.

Ограничение финансирования. Описывает все ограничения, наложенные

на финансирование проекта, как на уровне его общей стоимости, так и в

указанных временных рамках.

Сметная стоимость. Сметная стоимость проекта представляет собой

ожидаемую общую стоимость проекта и перед ней обычно ставится

модификатор, указывающий на точность, такую как концептуальная или

окончательная.

Спецификации проекта. Определяют спецификации, которым должен

соответствовать проект.

Требования к одобрению. Определяют требования к одобрению,

применяющиеся к таким элементам, как цели проекта, результаты

поставки проекта, документы и работа.

• КОНТЕКСТНАЯ ДИАГРАММА – презентация описания содержания проекта


DEF: ИСР – это согласованная с результатами поставки иерархическая декомпозиция работ, которые команда проекта должно выполнить для достижения целей проекта и создания оговоренных результатов поставки.

С ее помощью структурируется и определяется все содержание проекта. ИСР подразделяет работы проекта на более мелкие и более управляемые части, где на каждом более низком уровне ИСР дается более детальное определение проектных работ.

DEF: Пакеты работ - запланированные работы, соответствующие элементам низшего уровня ИСР, для которых можно определять график

выполнения, сметную стоимость, осуществлять наблюдение и контроль за

ними.

4.1. Создание ИСР: инструменты и методы

Ø Шаблоны иерархической структуры работ

Несмотря на уникальность каждого проекта, ИСР предыдущего проекта часто может служить шаблоном для нового проекта, поскольку некоторые проекты в той или иной степени будут схожи с предшествующими.

Например, большая часть проектов в данной конкретной организации будет иметь одинаковые или схожие жизненные циклы, а потому и одинаковые или схожие результаты поставки каждой фазы.

Во многих областях приложения имеются стандартные шаблоны ИСР; свои стандартные шаблоны есть и во многих исполняющих организациях.

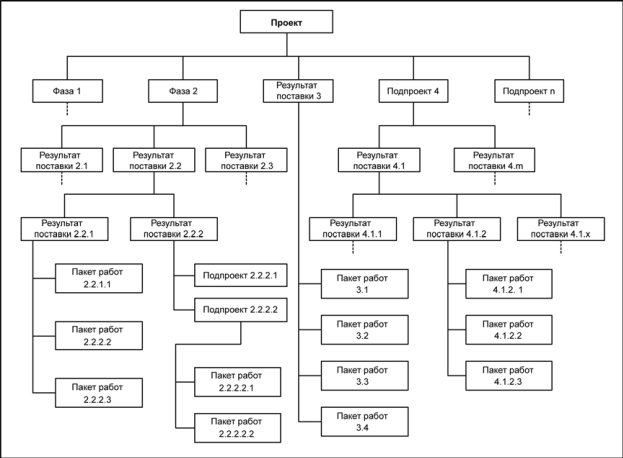

Рис. 4.2 Пример иерархической структуры работ с несколькими ответвлениями, разбитыми до уровня пакетов работ.

Ø Декомпозиция

· DEF: Декомпозиция – это разделение результатов поставки проекта на более мелкие и более управляемые элементы;

· ВАЖНО: декомпозиция выполняется до тех пор, пока работа и результаты поставки не определяются на уровне пакетов работ.

· Уровень пакетов работ является низшим и представляет собой точку, в которой стоимость и график работ могут быть оценены с достаточной степенью достоверности.

· Декомпозиция может оказаться невозможной для результатов поставки или подпроектов, которые будут выполняться в далеком будущем.

· Команда управления проектом обычно дожидается точного определения результата поставки или подпроекта, чтобы иметь возможность разработать подробную ИСР. Этот метод иногда называют "планирование методом набегающей волны".

В итоге может создаваться несколько разных видов структуры:

• Использование основных результатов поставки и подпроектов в качестве

первого уровня декомпозиции, как показано на рис. 5-6.

контракта.

Использование фаз жизненного цикла проекта в качестве первого уровня

декомпозиции, а результатов поставки проекта – в качестве второго

уровня, как показано на рис. 5-7.

• Смешаный тип: Использование разных подходов в каждом ответвлении ИСР, как показано

на рис. 5-8, где тестирование и оценка являются фазой, самолет –

продуктом, а обучение – сопутствующей услугой.

Для декомпозиции элементов ИСР верхнего уровня требуется разделение

работ по каждому из результатов поставки или подпроектов на основные

элементы, где элементы ИСР:

· представляют собой поддающиеся проверке продукты, услуги или результаты.

· Каждый элемент должен быть четко и полно определен и закреплен за конкретным исполняющим подразделением, отвечающим за выполнение данного элемента ИСР.

· При определении элементов указывается, как будет контролироваться работа проекта.

Например, в такой элемент управления проектом, как отчетность о текущем состоянии, могут входить еженедельные отчеты, в то время как изготавливаемый продукт может включать в себя несколько отдельных физических составляющих плюс окончательную сборку.
