Указания по производству земляных работ

Весь комплекс земляных работ при сооружении трубопроводов осуществляется в соответствии с проектами организации строительства и производства работ. Земляные работы включают в себя следующие операции:

- Срезка растительного слоя

- Разработка траншеи

- Ручная доработка траншеи

- Устройство основания траншеи

- Подбивка пазух

- Обратная засыпка

- Планировка и рекультивация

Для осуществления всех видов работ используются машины и механизмы, которые обладают различными техническими характеристиками. При описании данного пункта следует учитывать все характеристики используемых машин, описывая схему и принцип их работы на участке.

Производство земляных работ производится по СП 104-34-96.

ПРИМЕР (описание одной из операции при земляных работах):

Разработка траншеи.

Разработка траншеи производится экскаватором марки Э-651, оборудованным обратной лопатой, с механическим приводом. Разработка ведется по лобовой схеме со складированием грунта в кавальер около траншеи, так как работы ведутся в нестесненных условиях за пределами строений.

Технические характеристики экскаватора Э-651:

1) Вместимость ковша – 0,65 м3;

2) Наибольшая глубина копания – 5,6 м;

3) Наибольший радиус резания – 9,2 м;

4)Радиус выгрузки – 5 м;

5) Высота выгрузки – 2,3 м;

6) Длина стрелы – 5,5 м.

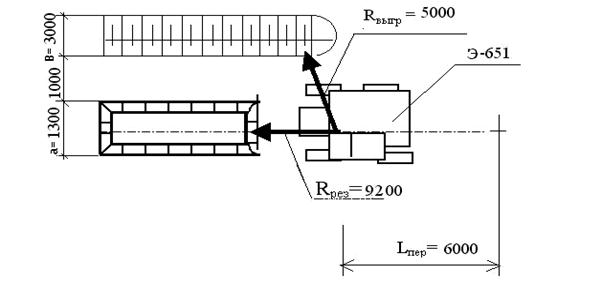

Рис. 1. Схема забоя экскаватора
