Определение поздних сроков свершения событий

Определение поздних сроков свершения событий начинается с завершающегося события, т.е. с конца графика и ведётся строго в обратном порядке, приближаясь к исходному событию.

Поздний срок свершения завершающего события принимается равным его раннему сроку, т.е.

tpg = tng

Поздний срок свершения предыдущего события определяется как разность между поздним сроком свершения завершающего события и продолжительностью работы:

tni = tng - tig

Если из какого-либо события выходит две или несколько работ то поздний срок свершения этого события определяется минимально разностью между поздним сроком свершения конечного события и продолжительностью работы, т.е.

tni = (tnj - tij) min

Определим поздние сроки свершения событий сетевой модели, представленной на рис. 16.

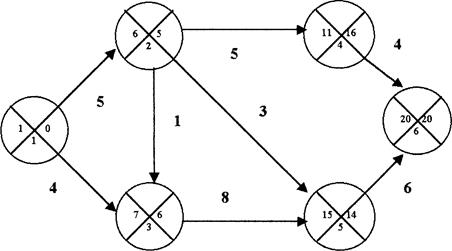

Рисунок 18. В правую часть события 6 записывается цифра 20.

tn5 = tn6 – t5,6= 20-6 =14 неделям.

tn4 = tn6 -t4,6= 20 - 4 =16 неделям.

tn3 = tn5- t3,5= 14 - 8 = 6 неделям.

tn2 = (tn4 -t2,4; tn5- t2,5; tn3 –t2,3) min = (16 - 5; 14 - 3; 6-1)

min =5 неделям.

Если график рассчитан правильно, то поздний срок свершения исходного события должен быть равен его раннему сроку, т.е.

tni = tpi=0
