Технология возведения деревянной крепи

Все работы в подготовительном забое, и в том числе возведение крепи, производятся согласно утвержденного паспорта. Вначале готовят место для установки крепи – очищают забой от нависших кусков угля и породы, производят разметку и устройство лунок для стоек или углубления для леженя. Глубина лунок от 5см в крепких породах до 15 см в мягких породах. В лунки устанавливают стойки. Для удержания стоек в необходимом положении их раскрепляют с соседними рамами досками или строительными скобами. Стойки устанавливаются комлем вверх, чтобы обеспечить большую опорную площадь для верхняка и устранить распространение воды из лунки по капиллярам древесины по всей длине стойки. Накладывают верхняк. Раму выверяют по отвесам и вискам и тщательно расклинивают. Рамы устанавливают «сплошняком» или в «разбежку» - в соответствии с паспортом. Затем производят затяжку кровли и бортов выработки.
Пустоты между затяжкой и стенками выработки заполняют мелкой породой («забутовка»). Для обеспечения крепи продольной устойчивости между соседними рамами устанавливают в верхних углах и посредине стоек вдоль выработки распорки.

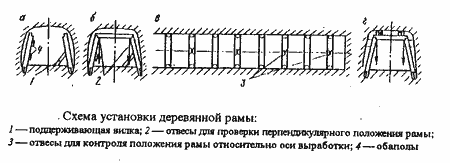

Полная крепежная рама: 1- стойка; 2- клинья; 3- верхняк;4- затяжка; 5- трап; 6- лежень.

Установка полной крепежной рамы отличается от установки неполной крепежной рамы тем, что работа начинается с укладки лежня в заранее приготовленные углубления (углубления должны быть равны половине или полной толщине лежня), а стойки устанавливают на лежень.


Понравилась статья? Добавь ее в закладку (CTRL+D) и не забудь поделиться с друзьями:



double arrow
Сейчас читают про:
