Графики движения рабочих

На основании календарного плана производства работ по объекту составляются графики изменения требуемого количества рабочих во времени, как по отдельным профессиям, так и общий или сводный по всем профессиям.

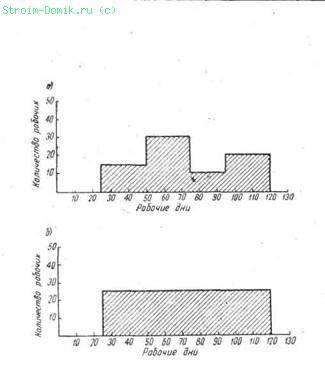

График движения рабочих по отдельной профессии характеризует равномерность загрузки рабочих данной профессии на объекте. Допустим, что график движения рабочих данной профессии, составленный на основе календарного плана, имеет вид, представленный на рис. 12, а. Неодинаковое количество рабочих этой профессии, занятых в различные промежутки времени, приведет к необходимости перевода части рабочих на некоторое время с одной площадки на другую, а затем и к возвращению их, что вызовет потери рабочего времени. В этом случае необходимо пересоставить календарный план производства работ на объекте, добившись равномерного движения рабочих данной профессии, как это показано на рис. 12,б.

Рис. 12. Графики движения рабочих по отдельным профессиям

а — первоначальный; б — скорректированный

Равномерность движения рабочих в сводном графике обеспечивает непрерывное и равномерное использование рабочих бригад и создает условия для снижения затрат на хозяйственное и административное обслуживание рабочих.

На рис. 13 показаны сводные графики движения рабочих разных профессий. График (см. рис. 13, а), предусматривающий увеличение числа рабочих, и график, отражающий их уменьшение на небольшой промежуток времени (см. рис. 13,б), — неприемлемы.

Устройства для обслуживания рабочих — раздевалки, душ и т. д. рассчитываются по максимальному числу рабочих, хотя и будут использоваться полностью только в течение сравнительно короткого промежутка времени, а это удорожает строительство.

Рекомендуемый вид сводного графика движения рабочих приведен на рис. 13, е. Чем больше на графике промежуток времени с постоянным количеством занятых рабочих (по отношению к общей продолжительности работ), тем более правильным следует считать сводный график.

Объективным показателем качества сводного графика движения рабочих является коэффициент неравномерности движения рабочих К, который характеризуется отношением максимального количества рабочих Амакс к среднему количеству рабочих Асредн за весь период строительства (рис. 13, в):

Для определения среднего количества рабочих необходимо знать полное количество человеко-дней, которое затрачивается на возведение объекта, а также и срок строительства Т:

Значение К должно быть возможно меньшим; практически при возведении отдельных объектов и при правильно составленном календарном плане величина его не должна быть более 1,5. При большем значении К календарный план объекта необходимо пересмотреть и найти возможность уменьшить величину этого коэффициента.


Понравилась статья? Добавь ее в закладку (CTRL+D) и не забудь поделиться с друзьями:




Подборка статей по вашей теме:
