Управление рисками инновационной деятельности

Сложность управления экономико-производственными системами (а к ним, несомненно, относится создание и реализация нововведений как орудия в конкурентной борьбе) определяется тем, что большинство параметров таких систем носит вероятностный характер, а главное, они являются нестационарными. Планирование и управление по некоторым образом обработанным (например, усредненным) характеристикам не дают должного эффекта, так как пока они осуществляются, изменяются и сама система, и окружающая ее среда. При этом возникают проблемы размерности системы, недостатка априорной информации, наличия плохо формализуемых факторов, нечеткости и множественности критериев оценки принимаемых решений и т. д.

Итак, неопределенность ¾ один из главных признаков инновационного проекта. Под неопределенностью понимается неполнота или неточность информации о предпосылках, условиях или последствиях реализации проекта, в том числе о связанных с ними затратах и результатах. Ее причинами являются основные три группы факторов: незнание, случайность и противодействие.

В частности, неопределенность объясняется тем, что экономические проблемы сводятся в своей сущности к задачам выбора из некоторого числа альтернатив. При этом экономические агенты (организации и индивиды) не располагают полным знанием ситуации для выработки оптимального решения, а также не имеют вычислительных средств достаточной мощности для адекватного учета всей доступной им информации. Неопределенность условий реализации проекта не является заданной. По мере осуществления проекта участникам поступает дополнительная информация об условиях реализации, и ранее существующая неопределенность снижается.

В количественном отношении неопределенность подразумевает возможность отклонения результата от ожидаемого (или среднего) значения как в меньшую, так и в большую сторону. Такая неопределенность носит название «спекулятивной», в отличие от «чистой» неопределенности, предполагающей только возможность негативных отклонений конечного результата деятельности.

В современной экономической теории в качестве «индикатора» (или «двойника») неопределенности выступает категория риска. Основное различие между риском и неопределенностью заключается в том, известны ли принимающему решения субъекту количественные вероятности наступления определенных событий. Как правило, термин «риск» используется для характеристики экономической ситуации, в которой известны все вероятности происхождения событий. В случае же, когда не имеется возможности оценить на субъективной или объективной основе вероятности получения тех или иных результатов (возникновения событий), используется термин «неопределенность».

Соответственно под риском в экономической теории понимается вероятность (угроза) потери части своих ресурсов, недополучения доходов или появления дополнительных расходов и (или) обратное ¾ возможность получения значительной выгоды (дохода) в результате осуществления инновационного проекта. Риск также можно определить как обобщенную субъективную характеристику ситуации принятия решения в условиях неопределенности, отражающую возможность появления и значимость для субъекта принятия решений ущерба в результате последствий принятия того или иного решения. Поэтому любой вид анализа и оценки должен проводиться с учетом риска и неопределенности.

Выделяют два типа риска ¾ статический (катастрофический) и динамический. Статический риск соответствует «чистой» неопределенности, а динамический риск ¾ «спекулятивной» неопределенности. Статический (катастрофический) риск ¾ это вероятность необратимых потерь активов вследствие нанесения непоправимого ущерба субъекту экономики, вызванного непредвиденными изменениями многочисленных факторов внешней и внутренней среды. Динамический риск связан с возникновением непредвиденных изменений стоимости рассматриваемого объекта под действием факторов внешней среды (например, колебаний экономической конъюнктуры), а также неадекватных управленческих решений (фактической реализации стратегии, отличающейся от той, которая соответствует заранее оцененному максимальному значению критерия эффективности). Отличие динамических рисков от статических заключается в том, что последние могут проявиться, как правило, только однократно на протяжении срока инвестирования и их появление означает прекращение инвестиционного проекта, тогда как динамические риски могут возникать неоднократно за время реализации проекта, не приводя при этом к его прекращению.

В отличие от неопределенности вообще, риск является измеримой величиной, его количественной мерой служит вероятность неблагоприятного исхода. В наиболее общем виде инновационный риск можно определить как возможность полной или частичной потери капитала, инвестируемого в инновационные проекты. В более узком смысле под инновационным риском понимается измеримая вероятность недополучения прибыли либо потери доходов в ходе реализации инновационных проектов. Объектом риска в данном случае выступают имущественные интересы лица, осуществляющего вложения своих средств, т. е. инвестора.

Следует отметить основные компоненты концепции риска для инновационных проектов:

● риск имеет место по отношению к будущему, а значит, тесно связан с принятием решения;

● категории «неопределенность» и «риск» тесно связаны, однако это не синонимы;

● риск возникает в тех случаях, когда надо принять решение (один из вариантов перевода слова «риск» ¾ «принятие решения, результат которого неизвестен»);

● риск субъективен, а неопределенность объективна;

● для инновации справедливо правило: «если нет риска, то нет и ничего нового» ¾ инновация, как орудие глобальной конкуренции, становится бессмысленной.

Любой риск инновационного проектирования многогранен в своих проявлениях и представляет собою сложную конструкцию из элементов других рисков. Проявления риска индивидуальны для каждого участника ситуации.

Таким образом, риск инновационного проекта ¾ это система факторов, проявляющаяся в виде комплексов рисков, индивидуальных для каждого участника проекта в количественном и качественном отношениях. Такую систему можно представить в следующем виде:

где n ¾ возможное количество отдельных рисков;

m ¾ число участников выполнения проекта,

Rij ¾ частный риск для частного участника процесса.

Итак, значение любого риска для каждого участника индивидуально, а общий риск инновационного проекта есть сложная система частных (в том числе индивидуальных) рисков со сложными многочисленными связями.

Как правило, выделяются следующие виды рисков:

● собственно инновационные, т. е. риски неполучения ожидаемых результатов НИР, научных и инженерных разработок;

● технико-технологические, обусловленные трудностями технической и технологической реализации новшества и т. п.;

● производственные, связанные с необходимостью адаптации технологии, остановками и перерывами в производстве и т. п.;

● экономические (рост затрат, прежде всего на стадии НИОКР, увеличение цен на сырье и комплектующие, инфляция и т. п.);

● коммерческие (отторжение новшества потребителем, появление товара-аналога, обладающего патентной защитой, и т. п.);

● финансовые (кредитные, валютные, процентные и другие риски, связанные с биржевыми операциями);

● социальные (несоответствие новшества культурным ценностям потребителей и т. д.);

● политические (изменение законодательства, приоритетов, административные ограничения и т. д.);

● отраслевые, т. е. специфические риски отраслевой деятельности (промышленность, строительство, сельское хозяйство и т. п.);

● экологические и природно-климатические;

● риски умышленных противоправных действий (мошенничество и т. п.).

В ситуации, когда универсальным законом экономики является неопределенность конечного результата вложений, субъект экономики, избегающий риска, вынужден искать способы, позволяющие ему не потерять свои вложения. В связи с чем анализ и учет неопределенности и рисков при инвестировании в инновационные проекты предполагает углубленное изучение как можно большего числа неконтролируемых факторов, способных повлиять на осуществление проекта и выбор наиболее действенных и оптимальных по затратам методов и технологий оценки, анализа, учета, управления, снижения и оптимизации рисков. Модель организации работ по управлению риском приведена на рис. 7.2.

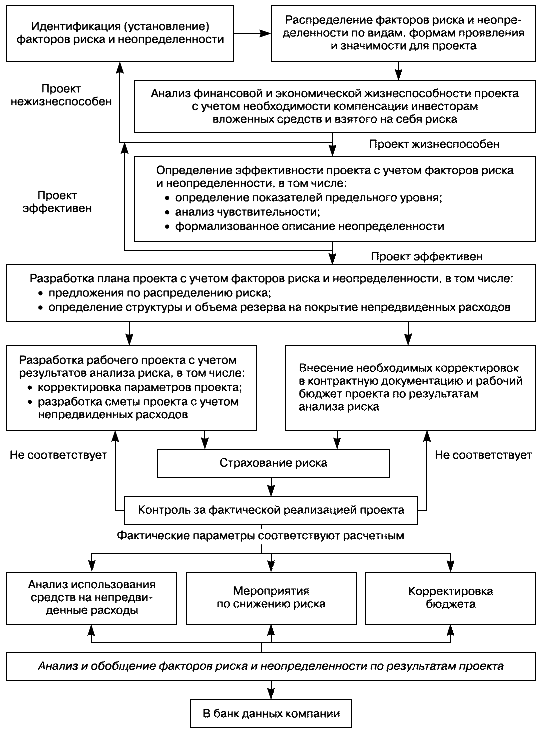

Рис. 7.2. Модель управления риском инновационного проекта

Прежде чем предложить методы снижения потерь от рисков, уменьшить связанные с ними факторы, необходимо проанализировать риски.

В рамках анализа решается задача согласования двух практически противоположных стремлений ¾ максимизация прибыли и минимизация рисков проектов (рис. 7.3).

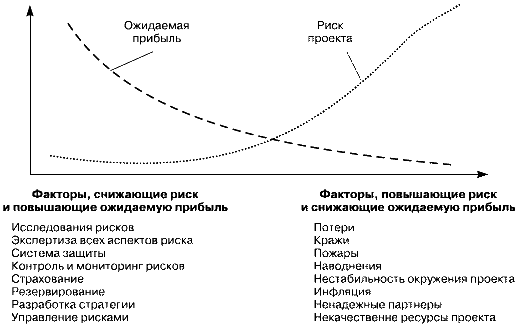

Рис. 7.3. Взаимосвязь риска и доходности инновационного проекта

Анализ рисков ¾ деятельность по выявлению факторов, способствующих возникновению рисков и оценке их значимости. Анализ рисков можно подразделить на два взаимно дополняющих друг друга вида: качественный и количественный.

Качественный анализ может быть сравнительно простым, его главная задача ¾ определить факторы риска, этапы и работы, при выполнении которых риск возникает и т. д., т. е. установить потенциальные области риска, после чего идентифицировать все возможные риски. Ключом к управлению рисками является контролирование их вероятности появления, которая уменьшается с прогрессом разработки. Риск остается, но, управляя им, мы снижаем шансы того, что возможна катастрофа. Эффективно управляемый риск менее разрушителен, чем работа в режиме реакции на его проявление. Характер ситуации при управляемом и неуправляемом рисках отражен на рис. 7.4.

Рис. 7.4. Сравнение последствий неуправляемого (A)
и управляемого (B) рисков

Уровень риска есть базовый критерий для решения о начале проекта, как и графика его выполнения и бюджета. Неточность оценки уровня риска до начала работ может быть устранена впоследствии.

После идентификации рисков следует установить их приоритеты. Полезно при этом использовать карту рисков (рис. 7.5).

На поле карты рисков нанесены данные для шести рисков, выбранных из более длинного списка:

P 3 ¾ не определены требования к эксплуатации продукта;

M 8 ¾ «крестный отец» проекта уходит, возникают проблемы с управлением;

TS 11 ¾ будет ли тестирование воспроизводить условия эксплуатации?

4 ¾ будет ли обеспечена работа при требуемой температуре?

C 13 ¾ не надо ли улучшить основной параметр в интересах победы в конкуренции?

S 2 ¾ отсутствие проверенной системы компьютерной поддержки поставок.

Пороговая линия на рис. 7.5 отсекает риски, особо важные (расположены выше нее), требующие активного риск-менеджмента. Риски, расположенные на карте ниже этой линии, не требуют такого подхода. Управление обычно заключается в понижении вероятности риска. Каждый риск требует специального плана действий со своими сроками и критериями выполнения.

Рис. 7.5. Карта рисков

Наиболее широко используемыми методами качественной оценки риска вложений являются анализ уместности затрат и метод аналогий. Анализ уместности затрат ориентирован на выявление социальных зон риска. Он базируется на предположении, что перерасход средств может быть вызван одним или несколькими из следующих четырех факторов:

1) изначальная недооценка стоимости проекта в целом или его отдельных фаз и составляющих;

2) изменение границ проектирования, обусловленное непредвиденными обстоятельствами;

3) отличие производительности машин и механизмов от предусмотренной проектом;

4) увеличение стоимости проекта в сравнении с первоначальной вследствие инфляции или изменения налогового законодательства.

Эти факторы могут быть детализированы. В каждом конкретном случае несложно составить контрольный перечень возможного повышения затрат по статьям для каждого варианта проекта или его элементов.

При анализе рискованности нового проекта строительства промышленного объекта полезными могут оказаться сведения о последствиях воздействия неблагоприятных факторов на другие столь же рискованные проекты (метод аналогий). Оперируя методом аналогий, следует проявлять определенную осторожность, так как, даже основываясь на самых тривиальных и известных случаях неудачного завершения проектов, очень трудно сформулировать предпосылки для анализа, исчерпывающий и реалистический набор возможных сценариев срыва проекта. Дело в том, что для большинства подобных ситуаций характерны следующие особенности:

● возникающие осложнения нередко наслаиваются друг на друга, так как имеют длительный «инкубационный» период;

● они качественно различны;

● их эффект проявляется как результат сложного взаимодействия.

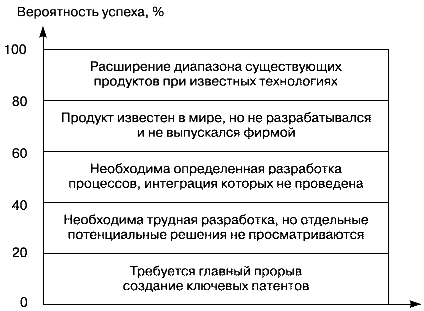

Первичную оценку вероятности успеха проекта можно выполнить с помощью рекомендаций, предложенных на рис. 7.6.

Рис. 7.6. Индикаторы возможной вероятности успеха проекта

К этой же группе методов относят экспертный подход к анализу и оценке рисков и оценку показателей предельного уровня.

Экспертный анализ рисков применяют на начальных этапах работы в случае, если объем исходной информации является недостаточным для количественной оценки эффективности и рисков.

Достоинствами экспертного анализа рисков являются отсутствие необходимости в точных исходных данных и дорогостоящих программных средствах, возможность проводить оценку до расчета эффективности, а также простота расчетов. К основным недостаткам следует отнести трудность в привлечении независимых экспертов и субъективность оценок.

Алгоритм экспертного анализа рисков имеет следующую последовательность.

1. По каждому виду риска определяется приемлемый предельный уровень; предельный уровень рисков определяется по 100-балльной шкале.

2. Устанавливается, при необходимости, дифференцированная оценка уровня компетентности экспертов, являющаяся конфиденциальной. Оценка выставляется по 10-балльной шкале.

3. Риски оцениваются экспертами с точки зрения вероятности наступления рискового события (в долях единицы) и опасности данных рисков для успешного завершения работы (по 100-балльной шкале). Каждый эксперт заполняет табл. 7.6.
