Увеличение доступности ресурса
Ручное выравнивание загрузки ресурсов
В отличие от автоматического выравнивания загрузки ресурсов, при котором MS Project применяет единственную стратегию, а именно задержку назначений и откладывание задач, при ручном выравнивании загрузки ресурсов можно применить несколько способов или стратегий, сочетая их. Способы следующие:
- Увеличить доступность ресурса путем:
¨ изменения параметров доступности ресурса;
¨ планирования сверхурочного времени для ресурса;
¨ увеличения доступного времени в календаре ресурса.
- Сократить нагрузку на ресурс путем:
¨ переназначения части нагрузки ресурса другим ресурсам;
¨ откладывания отдельных назначений;
¨ откладывания задач;
¨ прерывания отдельных назначений;
¨ прерывания задач;
Для увеличения доступности ресурса можно изменить следующие его параметры:
- увеличить период времени, когда доступен ресурс;
- увеличить количество единиц ресурса, доступных в нужные периоды времени.

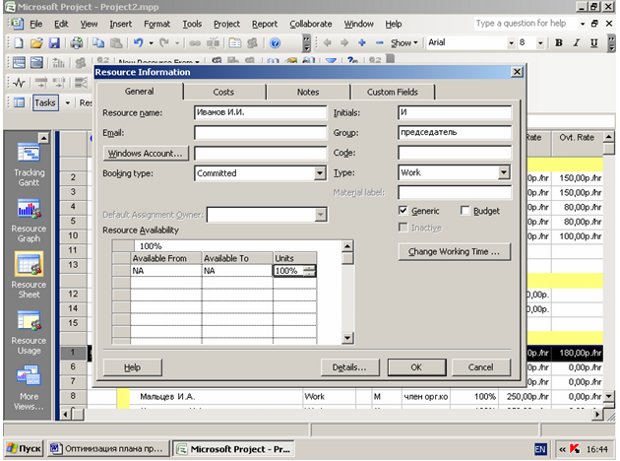

Эти изменения производятся в окне Resource Information (Сведения о ресурсе) в таблице Resource Availability (Доступность ресурса) в столбцах Available To (Доступен по) и Units (Единицы) соответственно.
