Лекция 5
Неритмичные потоки
В таких потоках каждый вид работ на каждом фронте может выполняться со своим ритмом.

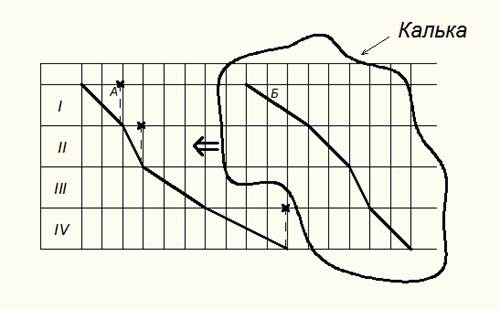

Продолжительность таких потоков может быть определена графическим методом, который предложил В.В. Тихачев в 1937г. Суть этого метода заключается в том, что 1-ый вид работ изображался на графике в виде циклограммы в каком-то масштабе времени, работа Б изображается в том же масштабе времени на кальке. Метод этот точен, но трудоемкий.
Методику неритмичных потоков разработал В.А.Афанасьев в 1972г. Можно отработать методику на матрице.
Ресурс – бригада, беспростойная работа.
Определение отдельного вида работ:
-трудоемкость;
8-рабочие часы в недели.
Метод НИР: для обеспечения непрерывных работ каждой бригады используем нулевое растяжения прямых конечно-начальных ресурсных связей.

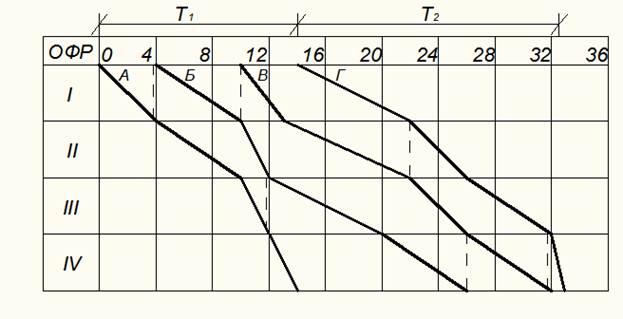

Период развертывания Б значение
Продолжительность неритмичного потока равна сумме периодов развертывания работ, начиная со второй, и продолжительность последней работы.
|
|

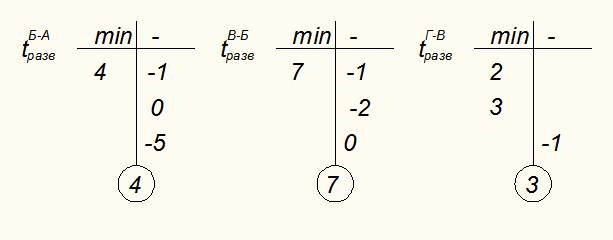

Период развертывания работы Б по отношению к работе А равен продолжительности предыдущей работы, выполненной на 1-ом фронте tА1 + максимальное значение суммы разностей смежных одноранговых работ.
