Этот метод предполагает дополнительное привлечение бригад с целью сокращения строительства объекта. Однако, его применение требует обоснование, т.к. в ряде случаев это может привести не только к сокращению сроков строительства комплекса, но и к движению продолжительности.
ППМОР основывается на методе критических работ, при этом необходимо решить 2 задачи:
1. Определить виды работ, на которые следует привлекать дополнительные бригады; определить количество дополнительных привлекаемых бригад.
2. Распределить работу между бригадами, т.е.составить расписание рабочих бригад.
Продолжительность минимальна, тем меньше бригад.
n-число бригад;
∑-продолжительность каждого вида работ.
1. Определяем количество бригад.

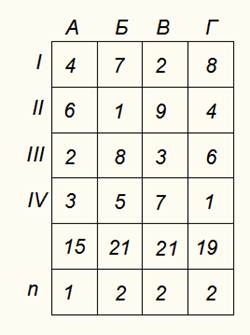

2. Мощность бригад и производительность. С учетом продолжительности каждого вида работ (сумма) принимаем по работе А-1 бригаду, по остальным 2 бригады.
Пусть Б1=Б2
В1=В2

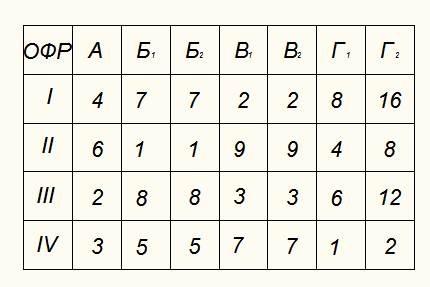

2Г2=Г1

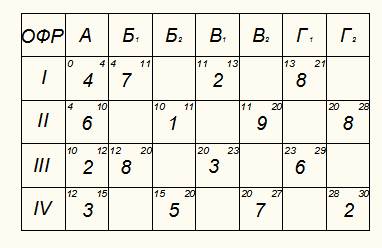

3. Составляем матрицу возможностей с учетом мощности принятых бригад.
Расписание
Этот метод требует выполнения расчета при различном сочетании количества бригад и их мощностей.
