Лекция 4
Потоки, у которых все работы на всех фронтах выполняются с одним ритмом.
Ритм - время выполнения работы на одном фронте.
Имеем 4 работы, у которых ритм работы rА=rБ=rВ=rГ=2 дня.
m=4-число работ;
n=4-число фронтов.

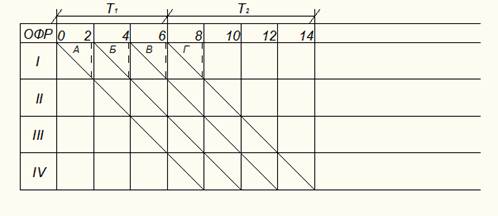

График в системе ОФР. Работа будет идти 14 дней.
-ритм работы А, Б, В.
Ритмичные потоки были разработаны и внедрялись начиная с 30-х годов при строительстве жилых зданий в Москве, Ленинграде и других городах, но не получили широкого применения, т.к. в реальных производственных условиях приходиться искусственно обеспечивать одинаковую интенсивность всех видов работ, выполненных различными бригадами.
Эти потоки имеют только теоретическое значение, наиболее жизнеспособными являются разноритмичные (кратноритмичные) потоки, которые подразделяются на расходящиеся и сходящиеся потоки.
