Г.
Лекция 6
![]() |

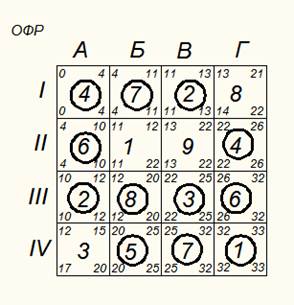

Определение ранних сроков:
1.
По 1-му виду работ (работа А) ранние сроки определяем с учетом нулевого растяжения прямых, конечно-начальных ресурсных связей, как в методе НИР.
2.
По 1-му фронту ранние сроки определяем с учетом нулевого растяжения прямых, конечно-начальных фронтальных связей.
3.
В промежуточных клеточках, к которым подходят 2 связи (ресурсная и фронтальная) в расчет принимаем максимальное значение.
Определение поздних сроков:
1. На Г IV-ранние и поздние сроки совпадают (Tр =Tn).
2. По IV фронту используем нулевое растяжение обратных начально-конечных фронтальных связей.
3.
Для работы Г IV используем нулевое растяжение обратных начально-конечных ресурсных связей.
4.
Для промежуточных клеточек, к которым подходят 2 обратных связи (ресурсная и фронтальная) в расчете принимаем минимальное значение.
