Транспортная задача линейного программирования

Задача 6. На двух складах хранится однородный товар в объёмах , . Его необходимо доставить в четыре магазина, потребности которых b1=30, b2=30, b3=20, b4=20. Удельные транспортные затраты на перевозки: . Для данной задачи составить оптимальный план перевозок.

Определим тип задачи:

- суммарные запасы;

- суммарные потребности.

Т.к. , то задача закрытая.

Если выполняется неравенство - транспортная задача называется открытой транспортной задачей с избыточным спросом. Она может быть приведена к закрытой задаче, если ввести в рассмотрение условного поставщика , величина запасов у которого: , а удельные транспортные затраты по перевозке груза от условного поставщика ко всем потребителям принимаются равными 0: . Компоненты найденного плана поставок означают количество товара, которое недополучит потребитель .При этом матрица планирования транспортной задачи дополняется одной строкой.

Если выполняется неравенство - транспортная задача называется открытой транспортной задачей с избыточным предложением. Она может быть приведена к закрытой задаче, если ввести в рассмотрение условного потребителя , величина запасов у которого: , а удельные транспортные затраты по перевозке груза от условного поставщика ко всем потребителям принимаются равными 0: . Компоненты , найденного плана поставок означают количество товара, которое останется у поставщика после того как потребности всех потребителей будут удовлетворены. При этом матрица планирования транспортной задачи дополняется одним столбцом

Определим тип задачи:

- суммарные запасы;

- суммарные потребности.

Т.к. , то задача закрытая.

Не учитывая удельные транспортные затраты на перевозку груза, начинаем удовлетворять потребности 1-го потребителя B1 за счёт 1-го поставщика A1. Потребности потребителя B1 удовлетворены, а у поставщика A1 осталось 20 ед. товара, поэтому за счёт A1 пытаемся удовлетворить потребности B2 (переходим на клетку вправо). На складе A1 товара не осталось, а потребности B2 не удовлетворены, поэтому удовлетворяем его потребности за счёт склада А2 (перемещаемся на клетку вниз). Потребности В2 удовлетворены, а на складе А2 осталось 40 ед. товара, поэтому удовлетворяем за счёт его потребности В3 (переходим на клетку вправо). Потребности В3 удовлетворены, а на складе А2 осталось 20 ед. товара, поэтому удовлетворяем за счёт его потребности В4 (переходим на клетку вправо). Всего базисных клеток.

Начальный план перевозок, полученный методом северо-западного угла, представлен в таблице 12:

Таблица 12

4 30 2 20 1 3
2 3 10 4 20 1 20


Клетка называется занятой, если в ней находится какой-либо объём перевозок. Базисом транспортной задачи называется набор занятых клеток, обладающих следующим свойством: в каждой строке и в каждом столбце должна быть хотя бы одна базисная клетка. Потенциалами строк и столбцов относительно базиса Б называется набор чисел , , удовлетворяющие уравнению:

, если (1)

где - потенциал -ой строки; - потенциал -ого столбца.

После того как найдены потенциалы строк и столбцов определяем относительные оценки небазисных клеток по формуле:

, если (2)

Если нет то текущий план оптимален.

Проверим на оптимальность начальный план перевозок, представленный в таблице 12.

По базисным клеткам по формуле (1) составим систему уравнений для определения потенциалов строк и столбцов:

Эта система содержит уравнений с неизвестными. Т.к. уравнений на 1 меньше чем неизвестных, система является неопределённой и одному неизвестному (которое чаще всего встречается) присваивают нулевое значение. После этого остальные потенциалы определяются однозначно.

Пусть , тогда

Вычисляем по формуле (2) относительные оценки небазисных клеток:

Т.к. есть , текущий план не оптимален.


В таблице 13 представлен начальный план перевозок, проверенный на оптимальность:

Таблица 13

4 30 2 20 1 -2 3 1
2 -3 3 10 4 20 1 20


Примечание: в правом нижнем угле указаны относительные оценки небазисных клеток.

Если план не оптимален, то выбираем клетку с наименьшей отрицательной относительной оценкой и включаем эту клетку в базис, т.е. . (3)

Чтобы найти клетку, исключаемую из базиса, строим цикл пересчёта, который начинается с клетки и в дальнейшем проходит по базисным клеткам. Циклом называется замкнутая ломаная линия, вершины которой расположены в базисных клетках, а звенья – вдоль строк и столбцов, причём в каждой строке и каждом столбце соединяются либо две клетки, либо не одной. Если ломаная цикла пересекается, то точки пересечения вершинами не являются.

В клетках, расположенных в вершинах цикла перераспределяем объёмы перевозок. К клетке вводимой в базис добавляем некоторую величину Θ (промежуточная рента), из следующей клетки Θ вычитаем, далее прибавляем и т.д. Промежуточная рента Θ равна минимальному объёму перевозок в тех клетках, где Θ вычитаем. Базисная клетка, в которой объём перевозок равен Θ выходит из базиса (если таких клеток несколько, то выходит одна, а в других объёмы перевозок равны 0). Следующий план будет дешевле предыдущего на величину

. (4)

Произведем перераспределение перевозок и доведем до оптимального план из таблицы 13.

Выбираем наименьшую отрицательную относительную оценку () и эту клетку включаем в базис ().

В таблице 14 построен цикл пересчёта и перераспределены перевозки:

Таблица 14

4 30 2 20 +Θ 1 3
2 3 10 -Θ 4 20 1 20


Определим промежуточную ренту Θ:

.

Уменьшение транспортных затрат: .

Новый план перевозок записан в таблице 15(изменяем объёмы перевозок только в клетках, находящихся в вершинах цикла):

Таблица 15

4 20 2 30 1 3
2 10 3 4 20 1 20


Проверим новый план на оптимальность.

Потенциалы строк и столбцов:

Пусть , тогда

Относительные оценки:

В таблице 16 представлен начальный план перевозок, проверенный на оптимальность:

Таблица 16

4 20 2 30 1 -5 3 0
2 10 3 3 4 20 1 20


Т.к. есть , текущий план не оптимален. Вводим клетку в базис и строим цикл пересчёта.

Новый план перевозок представлен в таблице 17.


Таблица 17

4 20 -Θ 2 30 1 3
2 10 +Θ 3 4 20 -Θ 1 20


Определим промежуточную ренту:

.

Уменьшение транспортных затрат: .

Новый план перевозок (смотри таблицу 18):

Таблица 18

4 2 30 1 20 3
2 30 3 4 0 1 20


Проверим новый план на оптимальность.

Потенциалы строк и столбцов:

Пусть , тогда

Относительные оценки:

План перевозок имеет вид (смотри таблицу 19):

Таблица 19

4 5 2 30 1 20 3 5
2 30 3 -2 4 0 1 20


Т.к. есть , текущий план не оптимален. Вводим клетку в базис и строим цикл пересчёта (смотри таблицу20).

Таблица 20

4 2 30 -Θ 1 20 +Θ 3
2 30 3 4 0 -Θ 1 20


Определим промежуточную ренту:

.

Уменьшение транспортных затрат: .

Новый план перевозок (смотри таблицу 21):


Таблица 21

4 2 30 1 20 3
2 30 3 0 4 1 20


Проверим новый план на оптимальность.

Потенциалы строк и столбцов:

Пусть , тогда

Относительные оценки:

Т.к. нет , текущий план оптимален.

Стоимость перевозок по этому плану:

.

Минимальная стоимость перевозок в размере 160 руб. достигается, если перевезти с 1-го склада во 2-ой магазин 30 ед. товара и в 3-ий магазин 20 ед., а со 2-го склада – 30 ед. в 1-ый магазин и 20 ед. в 4-ый магазин.

Модели сетевого планирования и управления

Сетевая модель представляет собой план выполнения некоторого комплекса взаимосвязанных работ, заданный в форме сети.

Работа в сетевом планировании и управлении (СПУ):

1) протяженный во времени процесс, требующий затрат ресурсов (действительная работа);

2) протяженный во времени процесс, не требующий затрат труда (ожидание);

3) логическая связь между работами, не требующая затрат времени и ресурсов (фиктивная работа).

Событие – отдельный этап выполнения проекта, не имеющий продолжительности. На сетевом графике (графе) события изображаются вершинами, работы – ориентированными дугами.

Задача 7. Для сетевого графика изображенного на рисунке 10 определить временные параметры работы (2-4).

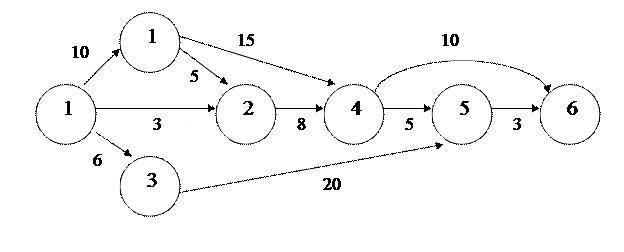

Рис.10. План выполнения некоторого комплекса взаимосвязанных работ

Определим критический путь (самый продолжительный из V1 в V6). Его длина определяет продолжительность выполнения всего комплекса работ. Продолжительности полных путей для сетевого графика представлены в таблице 22.

Таблица 22

Полный путь Продолжительность
0-3-5-6 0-1-2-4-6 0-1-2-4-5-6 0-1-4-5-6 0-1-4-6 0-2-4-6 0-2-4-5-6 6+20+3=29 10+5+8+10=33 10+5+8+5+3=31 10+15+5+3=33 10+15+10=35 3+8+10=21 3+8+5+3=19

Путь 0-1-4-6 имеет наибольшую продолжительность 35 сут. Следовательно, выполнение всех работ закончится через 35 сут. События 0, 1, 4, 6 –критические, а (0,1), (1,4), (4,6) – критические работы.

Временные параметры событий

Ранний (ожидаемый) срок свершения -го события определяется продолжительностью максимального пути, предшествующего этому событию, т.е.

, (1)

где - любой путь, предшествующий -му событию.

Поздний (предельный) срок свершения -го события определяется как разность между длиной критического пути и длиной максимального пути, последующего за этим событием, т.е.

, (2)

где - любой путь, следующий за -м событием.

Резерв времени -го события определяется как разность между поздним и ранним сроками его свершения, т.е

. (3)

Он показывает, на какое время можно задержать наступление этого события, не увеличивая времени выполнения всего комплекса работ. Критические события резервов времени не имеют.

Временные параметры событий для сетевого графика из рисунка 10 представлены в таблице 23.

Таблица 23

№собы- тия Сроки свершения события, сут Резерв времени , сут.
ранний поздний


Для вершины 2 существует два предшествующих пути:

и .

При определении поздних сроков свершения событий движемся по сети в обратном направлении.

Для вершины 4 существует два последующих пути:

и

.

Временные параметры работ

Ранний срок начала работы совпадает с ранним сроком наступления предшествующего события, т.е.

. (3)

Ранний срок окончания равен сумме раннего срока начала и времени продолжительности работы, т.е.

. (4)

Поздний срок окончания равен позднему сроку наступления следующего события, т.е. . (5)

Поздний срок начала работы равен разности между поздним сроком окончания и временем выполнения работы, т.е.

. (6)

Резервы времени работ

а) Полный резерв времени показывает, на сколько можно увеличить время выполнения данной работы, не увеличивая времени выполнения всего комплекса работ:

. (7)

б) Частный резерв времени I-го вида - часть полного резерва времени, на которую можно увеличить продолжительность работы, не изменив при этом позднего срока её начального события:

. (8)

в) Частный резерв времени II-го вида (свободный резерв) - часть полного резерва времени, на которую можно увеличить продолжительность работы, не изменив при этом раннего срока её конечного события:

. (9)

г) Независимый резерв времени - часть полного резерва времени, на которую можно увеличить продолжительность работы, при условии, что все предшествующие события заканчиваются в поздние сроки, а все последующие начинаются в ранние:

. (10)

Он используется для увеличения продолжительности только данной работы.

Если на критическом пути лежит начальное событие, то , если конечное - , если начальное и конечное события лежат на критическом пути, сама работа не принадлежит этому пути, то все резервы времени равны .

Вычислим временные параметры работы (2,4) для сетевого графика из сетевого графика из рисунка 10..

Ранний срок начала работы .

Ранний срок окончания работы .

Поздний срок окончания работы .

Поздний срок начала работы

Полный резерв времени , т.е. при увеличении продолжительности работы (2,4) на 2 сут. резервы времени путей, содержащих эту работу, уменьшатся на 2 сут., а продолжительность выполнения всего комплекса работ не изменится.

Частный резерв времени I-го вида .

Свободный резерв времени .

Независимый резерв времени

, т.е. продолжительность работы (2,4) не может быть увеличена без изменения резервов времени остальных работ.

Действительно для работы (2,4)

Замечание 5. Если , то ставится прочерк.
