Современное состояние

В настоящее время в отработку включается площадь в центральной части месторождения, представленная возвышенностью, отметки поверхности на которой изменяются от 41 до 86 м.

Режим работы карьера:

· на добыче – круглогодовой 260 дней в две смены, продолжительностью 12 часов каждая;

· на вскрытии – работы производятся 120 дней в году в одну 8-ми часовую смену.

Ожидаемый объём добычи в 2010 году составит 1345 тыс. м3 в плотном теле.

Разработка месторождения ведется на 6-ти горизонтах: «-25 м», «-13 м», «-1 м», «+11 м», «+35 м» и «+23 м». В планируемом году эксплуатируются горизонты на отм. «+35», «+23», «+11» и «-25 м».

Подошва вскрышного уступа проходит по кровле полезного ископаемого на отметках 23 - 36 м.

Протяженность нерабочих уступов южного и юго-восточного борта карьера составляет 1800 м.

Фронт работ вытянут с юго-запада на северо-восток.

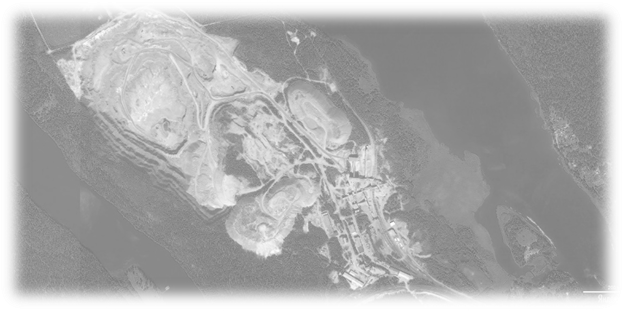

Длина фронта добычных работ изменяется от 200 м (гор. «+35 м») до 1000 м (гор. «+11 м»). (см. рисунок

Связь добычных горизонтов «-25», «-13 м», «-1 м». «+11 м» с откаточной дорогой осуществляется по скользящим съездам, пройденным в рабочей зоне карьерного поля, горизонтов «+23 м», «+35 м» заездами с одноименных отметок постоянной въездной траншеи в карьер.

Разработка месторождения осуществляется по цикличной транспортной схеме с размещением вскрышных пород во внешних отвалах.

Добычные работы производятся с предварительным рыхлением массива методом скважинных зарядов.

Бурение скважин осуществляется двумя станками СБШ-250МН по сетке 7x7 м, и 5СБШ-200, 4СБШ-200 по сетке 6x6 м.

Сменная производительность станков составляет 50 м.

Взрывание скважин короткозамедленное, многорядное. В качестве ВВ используются в основном граммонит 79/21, гранулотол и гранипоры. Удельный расход ВВ равен 0,9 кг/м3. Выход негабарита с размером в ребре более 1000 мм составляет 6%. Дробление негабаритных кусков породы производится накладными зарядами.

Полученный строительный камень отгружается экскаваторами ЭКГ-5А в автосамосвалы БелАЗ 7523 г/п 42 т и вывозится на ДСЗ для производства щебня.

Современное состояние карьера 1
На карьере имеются в наличие достаточные объемы вскрытых и готовых к выемке

запасов полезного ископаемого.

Карьерные воды собираются в зумпф на гор. «-25 м» и с помощью насосных установок Д-630-90 производительностью 630 м3/час отводятся по стальным трубам за пределы карьерного поля.
