Трудовые ресурсы строительства

Рабочие-строители различаются по профессии и квалификации. Профессия рабочих определяется видом выполняемых ими работ (монтажник, каменщик, бетонщик, арматурщик, кровельщик, штукатур, маляр и т. д.). Специальность – понятие более узкое, чем профессия. Например, машинист по профессии может иметь специальность машиниста экскаватора, крана, трактора и т. д. Квалификация рабочего характеризуется его знаниями, опытом, степенью сложности и трудности работ, которые он в состоянии выполнять. Каждому рабочему присваивается разряд: чем выше квалификация, тем выше разряд.

Строительные процессы, как правило, выполняют звенья или бригады рабочих. В состав звена входят 2-5 рабочих одной профессии разной квалификации. Бригада состоит из большего числа рабочих, чем звено, или из нескольких звеньев. Бригады, состоящие из рабочих одной профессии (обычно 15-20 человек), называют специализированными. Бригады, в которые входят рабочие разных профессий, создаваемые для выполнения сложных процессов или нескольких взаимосвязанных процессов, – комплексными. Во главе бригады стоит бригадир – наиболее квалифицированный рабочий.

Необходимая численность бригады определяют следующим образом:

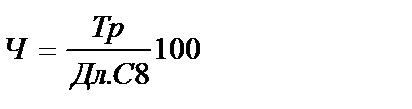

(1.1)

где Тр. – нормативная трудоемкость (норма затрат труда) работы, чел.· ч;

Дл. – срок выполнения работы, дней (смен);

С – средний процент выполнения норм выработки;

8 – продолжительность рабочей смены, час.

Нормативная трудоемкость процесса (норма затрат труда) – затраты труда, установленные на выполнение продукции рабочими соответствующей профессии и квалификации, работающими при правильной организации труда и производства.

(1.2)

где V – общий объем работ;

Нвр . – норма времени, которая устанавливает необходимые затраты рабочего времени или времени работы машины для изготовления единицы строительной продукции;

И – количество измерителей на норму времени.

Нормы времени приведены в федеральных, местных или корпоративных нормативах.

Нормы времени приводятся на принятую единицу измерения, или на несколько таких единиц (10, 100, 1000,...).

Трудоемкость работ подсчитывают обычно в таблицах следующей формы.

№№ п/п Наименование работ, ед. изм. Объем Наим. норматива Норма времени Трудоемкость Звено
Чел*час Маш*час Чел*час Маш*час

И еще о некоторых основных понятиях.

Нормой выработки называется то количество продукции, которое должно быть выработано рабочим или звеном рабочих в единицу времени (за смену или за час работы). Это величина обратная норме времени:

; (1.3)

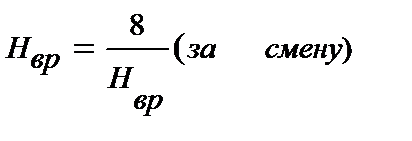

; (1.4)

При повышении норм выработки процент снижения норм времени (продолжительности выполнения работ) определяется по формуле:

; (1.5)

где С – снижение нормы времени, %;

П - повышение нормы выработки, %.

При снижении норм выработки процент повышения норм времени вычисляется по формуле:

(1.6)

где П1 – повышение норм времени, %;

С1 – снижение нормы выработки, %.

При повышении норм времени процент снижения норм выработки находится по формуле:

(1.7)

При снижении нормы времени процент повышения норм выработки:

(1.8)

Производительность труда определяется количеством доброкачественной продукции, вырабатываемой рабочим в единицу времени. Расчет потребного количества труда для строительства, а иногда и оценку уровня производительности труда осуществляют на основе производственных норм – времени и выработки.

Рабочим местом в строительном процессе называют пространство, в пределах которого находятся и перемещаются рабочие, материалы, машины и приспособления, участвующие в строительном процессе. Так, рабочее место в процессе кладки стен включает участок стены, возводимой звеном рабочих, с частью подмостей, в пределах которых работают и перемещаются каменщик с подручными. Захватками называют часть здания или сооружения, характеризуемую примерно равной трудоемкостью, перечнем и количеством (объемом) строительных процессов и соответственно одинаковой продолжительностью их выполнения.

Фронтом работы называют участок строительного объекта, отводимый бригаде (звену) для выполнения какого-либо строительного процесса. Размеры этого участка должны быть достаточными для рационального размещения бригады рабочих, машин, инструментов, строительного инвентаря, материалов. Фронтом работы бригады обычно является захватка, а для звена – делянка – часть фронта бригады, отводимая для работы звену. Зона, в пределах которой возводится часть здания или сооружения с рабочего места на одной высоте, без использования средств подмащивания называют ярусом.

Фронт работ должен соответствовать объему выполняемых работ в смену и обеспечивать выполнение рабочим сменной или, в крайнем случае, полусменной нормы. Размер делянки, захватки, фронта работ определяют в физических единицах измерения выполняемой работы и подсчитывают по производственным нормам.
