Сметно-нормативная база - совокупность сметных нормативов с правилами их разработки и применения.
Государственные элементные нормы (ГЭСН), как и любая другая сметно-нормативная база, изданы в виде сборников на строительные и специальные строительные работы, на ремонтно-строительные работы, на монтаж оборудования, на пусконаладочные работы.
Каждый сборник ЭСН имеет техническую часть. Техническая часть сборников включает следующие разделы:
1. Общие указания – приводится порядок применения сметных норм и расценок данного сборника;
2. Правила определения объемов работ – приводятся правила исчисления объемов работ;
3. Коэффициенты к нормам при производстве работ в особых условиях.
Все ЭСН отражают среднеотраслевой уровень строительства на принятую технику и технологию и предусматривают нормальные (стандартные) условия производства работ, не осложненные внешними факторами. При производстве работ в особых условиях: стесненности, загазованности, вблизи действующего оборудования, в районах со специфическими факторами (высокогорность и др.) - к сметным нормам и расценкам применяются поправочные коэффициенты (приводятся в МДС и технических частях к сборникам).
|
|
ЭСН не распространяются на отдельные конструкции и виды работ, производимые в уникальных условиях, к качеству которых предъявлены повышенные требования.
При применении индивидуальных сметных норм и расценок начисление на них повышающих коэффициентов не производится.
Нормативы каждого сборника должны применяться с учетом положений, изложенных в Общих указаниях (МДС).

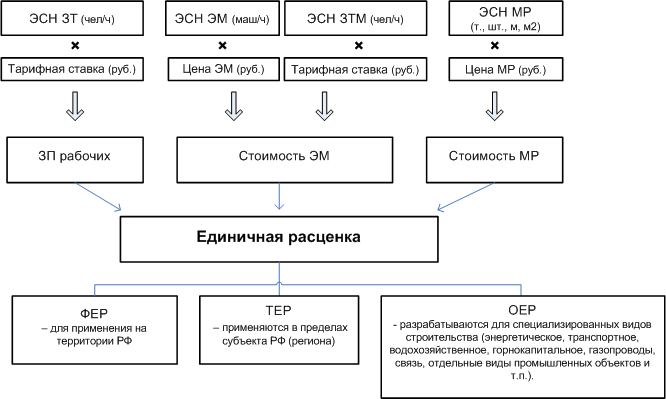

Единичная Расценка - предназначена для определения прямых затрат в сметной стоимости строительства.
Статьи прямых затрат в ЕР определяются умножением норм затрат ресурсов (труда в чел.-ч., строительных машин в маш.-ч., материалов в натуральных единицах) на соответствующие сметные цены в руб. (тарифную ставку рабочих по среднему разряду работ, цены на ЭМ, цены на материалы).
Единичные расценки учитывают оптимальные технологические и организационные схемы производства ремонтно-строительных работ, оптимальный набор (перечень) строительных машин, автотранспортных средств и материальных ресурсов.
ЕР отражают среднеотраслевой уровень по принятой технике, технологии, организации работ, не осложненных особыми факторами условий производства работ. В случае наличия таких факторов, к единичным расценкам применяются поправочные коэффициенты.
Единичные расценки в сборниках ЕР разработаны «закрытыми», т.е. в графе «материалы» учитывают сметную стоимость наиболее часто применяемых материалов.
|
|
В случае применения (согласно проекту) строительных материалов с марками и нормами расхода, отличными от учтенных в расценках, цены материалов в расценках должны быть заменены на цены проектных материалов по Федеральному «Сборнику сметных цен на материалы, изделия и конструкции, применяемые в строительстве», а при отсутствии данного материала в номенклатуре Федерального сборника - на основании калькуляции с учетом документально обоснованных затрат на тару, упаковку, транспортные и заготовительно-складские расходы, наценки снабженческо-сбытовых и посреднических организации.
Федеральные единичные расценки корректировке не подлежат, в том числе в случаях, когда:
- применяются типоразмерные либо иные виды машин и механизмов, принципиально не меняющие технологические и организационные схемы производства работ;
- используются импортные строительные машины. Исключение: применяемые импортные машины не имеют аналогов отечественного производства, а применение импортных машин предусмотрено проектом;
- предусматривается применение машин, а фактически строительные работы осуществляются вручную, либо с применением средств малой механизации;
- используются иные (по сравнению с предусмотренными в сборниках ЭСН) типы и виды строительных материалов, изделии или конструкций, в том числе импортные, не меняющие принципиально технологию и организацию производства работ, и не снижающие качественный уровень строительного объекта. Исключение: случаи, когда замена материалов на импортные произведена по требованию заказчика.
