Другой тип правила последовательности. Критическое отношение есть индекс, получаемый как деление времени, оставшегося до срока выполнения работы (по плану), на остающееся время на исполнение работы. В противоположность правилам приоритетов критическое отношение динамично. Оно может быть получено на любую дату и достаточно часто, и его использование развивает (обогащает) составление расписаний.

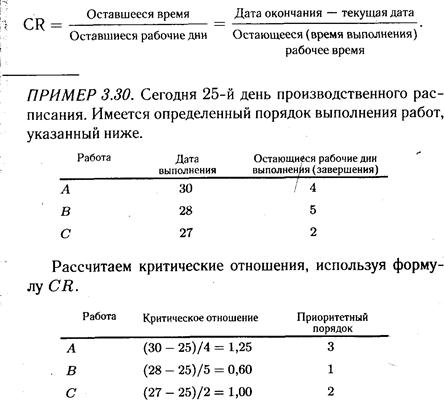

Критическое отношение дает приоритет работам, которые должны быть выполнены, чтобы не нарушить расписание отгрузки. Работа с низким критическим отношением (меньше 1,0) является работой, выпадающей из расписания, отстающей. Если CR в точности равно 1,0, работа находится в границах расписания. CR больше чем 1,0 означает, что работа опережает расписание и время ее выполнения не напряженно.Выражение для определения критического отношения имеет следующий вид:
Работа В имеет критическое отношение меньше единицы. Выполнение ее запаздывает, если не ускорить ее продвижение, поэтому она должна иметь наивысший приоритет. Работа С выполняется по графику, и работа А имеет некоторый запас времени согласно сроку завершения.
Правило критического отношения может оказать помощь при решении ряда вопросов, возникающих при составлении производственных расписаний в следующих системах:
1. Определение статуса специфических работ.
2. Определение относительных приоритетов среди работ на общей базе.
3. Установление связи между величиной запаса на складе и порядком выполнения работ, находящихся в рабочем процессе на общей базе.
4. Регулирование приоритетов (и пересмотр расписаний) автоматически как при изменении, так и при возникновении прогресса в выполнении работ.
5. Динамичное размещение работы и прослеживание пути ее выполнения.
