Лабораторная работа №3

Целью работы является получение навыков формирования списка ресурсов, ввода их параметров и создания назначений ресурсов.

Ввод списка ресурсов:

· открыть проект Разработка Программы;

· выбрать пункт меню Вид/Лист ресурсов;

· щелкнуть мышью по полю Название ресурса первой пустой строки и ввести название Постановщик;

· аналогично добавить в таблицу ресурсы Программист1 и Программист2;

· добавить в таблицу ресурс Бумага и CD-матрица и выбрать для них тип Материальный;

· добавить в таблицу ресурс Междугородные переговоры и выбрать для него тип Затраты.

Ввод свойств ресурса Постановщик:

· дважды щелкнуть мышью по строке Постановщик таблицы ресурсов;

· в открывшемся окне выбрать вкладку Общие;

· в поле Краткое название ввести Пост;

· в таблицу доступности ресурса ввести две строки:

Доступен с – НД; Доступен по – 27.09.09; Единицы – 100%;

доступен с – 19.10.09; Доступен по – НД; Единицы – 100%;

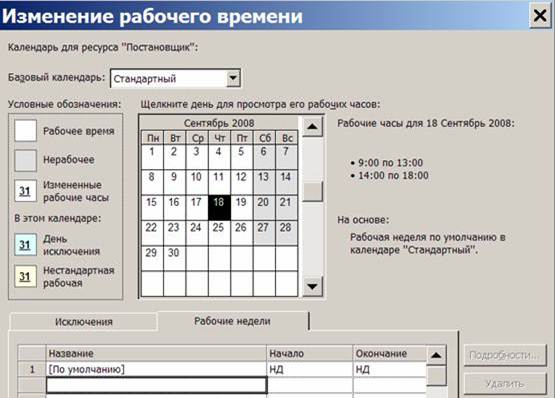

· нажать кнопку Изменить рабочее время – откроется индивидуальный календарь ресурса (рисунок 10);

· установим четырехдневную рабочую неделю; для этого выберем вкладку Рабочие недели, в списке рабочих недель – строку По умолчанию, и нажмем кнопку Подробности;

· откроется окно сведений о рабочей неделе, в котором нужно выделить день недели Пятница и для него выбрать переключатель Задать нерабочие дни; закрыть оба окна нажатием Ok; результат – по пятницам Постановщик является выходным и в работах проекта не участвует.

Рисунок 10 - Изменение рабочего календаря постановщика

· выбрать вкладку Затраты; в столбец Стандартная ставка первой строки ввести 50000 р./мес, а в столбец Ставка сверхурочных – 300 р./ч., предположим, что с 01.01.10 зарплата данного работника должна быть увеличена; во второй строке задать дату начала действия новой ставки – 01.01.10, стандартная ставка – 60000 р./мес, ставка сверхурочных – 350 р./ч; для ввода значения удобнее всего пользоваться строкой ввода, расположенной над таблицей;

· выбрать таблицу норм затрат B и установить затраты на использование – 25000р. Эту норму можно использовать для работ с фиксированной суммой оплаты работника;

· нажать Ok.

Ввод свойств ресурса Программист 1:

· дважды щелкнуть мышью по строке Программист1 таблицы ресурсов;

· в открывшемся окне выбрать вкладку Общие;

· в поле Краткое название ввести Прог1;

· выбрать вкладку Затраты; предположим, что 01.01.2010 оплата этого ресурса будет увеличена; ввести две строки в таблицу норм затрат A;

Дата действия – "–", Стандартная ставка – 65000 р./мес, Ставка сверхурочных – 500 р./ч.

Дата действия – 01.01.10, Стандартная ставка – 70000 р./мес, Ставка сверхурочных – 510 р./ч;

· выбрать таблицу норм затрат B и установить затраты на использование – 35000 р; эту норму можно использовать для работ с фиксированной суммой оплаты работника;

· нажать Ok.

Ввод свойств ресурса Программист 2:

· дважды щелкнуть мышью по строке Программист2 таблицы ресурсов;

· в открывшемся окне выбрать вкладку Общие;

· в поле Краткое название ввести Прог2;

· выбрать вкладку Затраты; в столбец Стандартная ставка ввести 70000 р./мес, а в столбец Ставка сверхурочных – 500 р./ч;

· выбрать таблицу норм затрат B и установить затраты на использование – 35000 р;

· нажать Ok.

Ввод свойств ресурса Бумага:

· дважды щелкнуть мышью по строке Бумага таблицы ресурсов;

· в открывшемся окне выбрать вкладку Общие;

· в поле Краткое название ввести Бум, а в поле Единицы измерения – пачка;

· выбрать вкладку Затраты; в столбец Стандартная ставка ввести 200 р;

· нажать Ok.

Ввод свойств ресурса CD-матрица:

· дважды щелкнуть мышью по строке CD-матрица;

· в открывшемся окне выбрать вкладку Общие;

· в поле Краткое название ввести CD-R, а в поле Единицы измерения – штука;

· выбрать вкладку Затраты; в столбец Стандартная ставка ввести 10 р;

· нажать Ok.

Ввод свойств ресурса Междугородные переговоры:

· дважды щелкнуть мышью по строке Бумага таблицы ресурсов;

· в открывшемся окне выбрать вкладку Общие;

· в поле Краткое название ввести Межгород;

· нажать Ok.

Ввод назначений для задач проекта:

· выбрать пункт меню Вид/Диаграмма Ганта;

· двойной щелчок мыши по строке Постановка задачи;

· в открывшемся окне свойств задачи выбрать закладку Ресурсы.

· в таблицу ресурсов добавить записи: Постановщик – 100, Бумага –1, CD-матрица – 1штука/н, Междугородные переговоры – 1000 р.

· нажать Ok.

· двойной щелчок мыши по строке Составление алгоритма 1 модуля.

Таблица 2

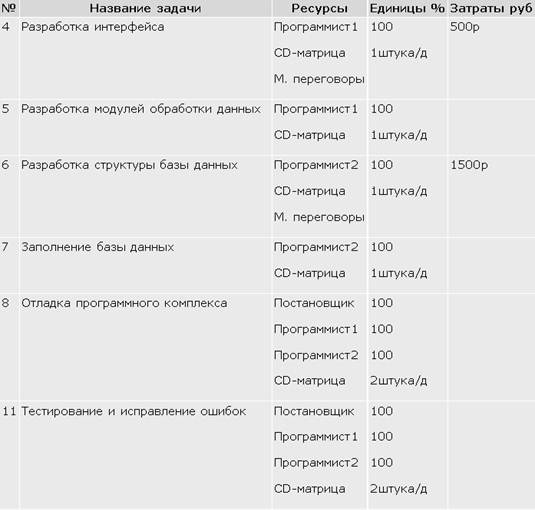

Ресурсы для выполнения проекта

Продолжение таблицы 2

Назначение профиля загрузки:

· выбрать пункт меню Вид/Использование задач;

· двойной щелчок мыши по назначению Постановщик задачи Постановка задачи;

· в открывшемся окне выбрать вкладку Общие и в поле Профиль загрузки установить значение Загрузка в конце;

· нажать Ok.
