Лабораторная работа №5. Целью работы является получение навыков обнаружения перегрузки, причин перегруженности ресурсов, использования разнообразных способов их выравнивания

Целью работы является получение навыков обнаружения перегрузки, причин перегруженности ресурсов, использования разнообразных способов их выравнивания.

Обнаружение перегруженности ресурса

· открыть файл проект РазработкаПрограммы;

· открыть лист ресурсов (Вид/Лист ресурсов);

· ресурсы Постановщик, Программист1 и Программист2 выделены красным цветом; это означает, что они перегружены.

Установка причины перегрузки ресурса

· открыть представление Использование ресурсов (Вид/Использование ресурсов); в нем для каждого ресурса перечислены задачи, в которых он задействован;

· найти строку Постановщик; в правой таблице в этой строке отображен график суммарной загрузки постановщика, складывающийся из его загрузки по каждой из задач;

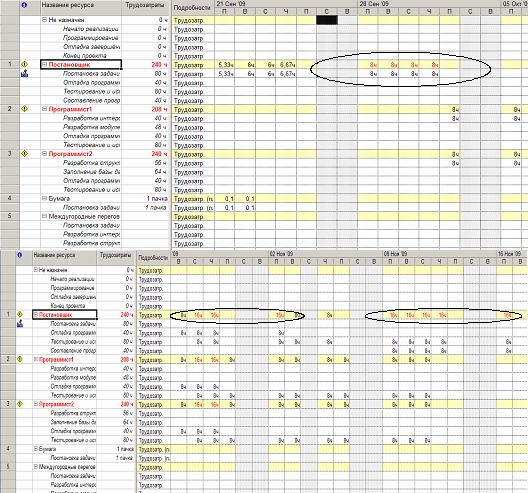

· найти в этой строке дни, когда суммарная загрузка изображена красным цветом; в эти дни постановщик перегружен; всего имеется три периода перегрузки, изображенных на рисунке 16;

· в период с 28 сентября по 1 октября причина перегрузки – нарушение графика доступности ресурса Постановщик, который недоступен с 27.09.09 по 18.10.09 (работы на эти дни были запланированы системой при применении ранее профиля загрузки);

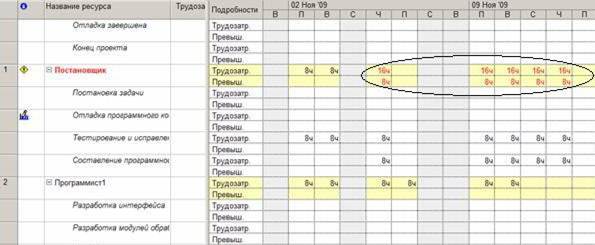

· в период с 28 октября по 2 ноября постановщику запланированы две работы, выполняемые параллельно: Отладка программного комплекса и Тестирование и исправление ошибок; на каждую из них планируется по 8 ч в сутки, т.е. полный рабочий день; в сумме имеем перегрузку – 16 ч в день;

· аналогичная перегрузка наблюдается при выполнении работ Тестирование и исправление ошибок и Составление программной документации в период с 9 по 16 ноября.

Рисунок 16 - Периоды перегрузки постановщика

Отметим, что перегрузка Постановщика при выполнении задач Отладка программного комплекса и Тестирование и исправление ошибок вызвана некоторыми особенностями проекта. Эти задачи являются последовательными и не должны выполняться параллельно. Однако из рисунка 16 мы видим, что система запланировала их параллельное выполнение 7 и 8 ноября всеми работниками (Постановщик, Программист1 и Программист2). Такой результат планирования объясняется тем, что задача Тестирование и исправление ошибок имеет жесткое ограничение: Окончание не позднее 16.11.09. Поэтому она запланирована так, чтобы окончание приходилось на эту дату, в результате чего и возникает пересечение двух задач.

Автоматическое выравнивание ресурсов

· открыть окно выравнивания загрузки ресурсов: Сервис/Выравнивание загрузки ресурсов;

· установить Выполнять автоматически, нажать Ok, результат – календарный график после выравнивания (рисунок 17) существенно отличается от графика до выравнивания: в задачи вставлены перерывы с тем, чтобы ликвидировать перегрузку;

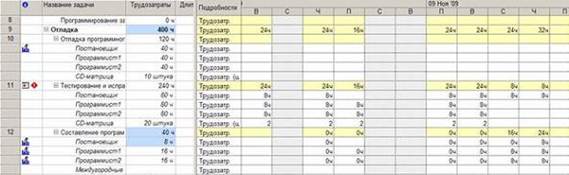

Рисунок 17 - Календарный график после автоматического выравнивания

· переключиться в представление Использование ресурсов. Результат анализа – ресурсы Постановщик, Программист1 и Программист2 теперь не перегружены; однако такой результат не является удовлетворительным, поскольку задача Тестирование и исправление ошибок запланирована раньше, чем закончится разработка компонентов программного комплекса; причина этому – наличие ограничения у этой задачи: окончание не позднее 16.11. 93.

· отменим результат автоматического выравнивания и вернемся к предыдущему плану; выбираем Правка/Отменить вплоть до отмены выравнивания; результат – план проекта вернулся к первоначальному виду, попробуем выровнять ресурсы более качественно в ручном режиме.

Изменение распределения трудозатрат через профиль загрузки. Вспомним, что причиной перегрузки Постановщика в период с 28 сентября по 1 октября является нарушение его графика доступности, которое было вызвано применением профиля загрузки Загрузка в конце с последующим его редактированием (в результате которого профиль изменился на Пользовательский). Этот профиль предполагает постепенное увеличение трудозатрат к концу задачи, что существенно увеличивает ее длительность):

· применить вместо профиля Пользовательский профиль Плоский, который предполагает наиболее интенсивное использование ресурса и назначает ему максимальное количество трудозатрат за рабочий день;

· переключиться в представление Использование ресурсов;

· для Постановщика найти строку с названием назначенной ему задачи Постановка задачи и выполнить двойной щелчок мышью по ее названию;

· в открывшемся окне сведений о назначении установить Профиль загрузки в значение Плоский.

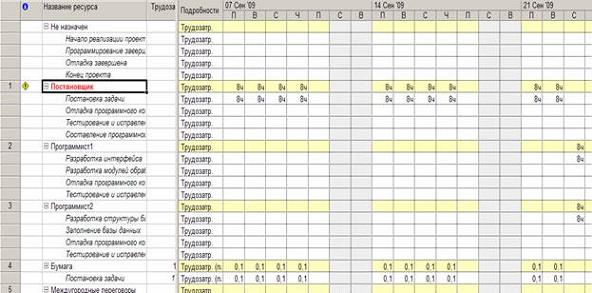

Результат – Постановщик успевает завершить задачу Постановка задачи, не выходя за пределы графика доступности (рисунок 18). Поскольку длительность задачи значительно уменьшилась, система перепланировала все оставшиеся задачи. Теперь Отладка программного комплекса и Тестирование и исправление ошибок не имеют пересечений, в результате чего Программист1 и Программист2 оказались не перегружены.

Рисунок 18 - Результат изменения профиля загрузки на Плоский

Ручное перераспределение трудозатрат

· открыть представление Использование ресурсов;

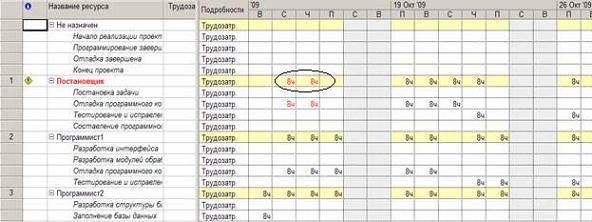

· при помощи полосы горизонтальной прокрутки отобразить в правой таблице дни 14 и 15 октября (первый период перегрузки Постановщика), изображенные на рисунке 19 (перегрузка вызвана тем, что ему назначены работы в период, когда он является недоступным);

·

Рисунок 19 - Первый из оставшихся периодов перегрузки

· перебросить эти трудозатраты с 14 и 15 октября на 22 и 26 октября; в строке Отладка программного комплекса обнулить его трудозатраты за 14 и 15 октября; в результате объем трудозатрат Постановщика для этой задачи временно упадет;

· вписать трудозатраты в объеме 8 ч 22 и 26 октября;

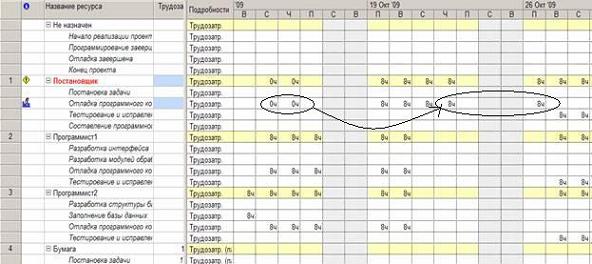

· результат – первый период перегрузки ресурса Постановщик ликвидирован и начинает работы 19 октября, когда становится доступным (например, приезжает из отпуска). Результат выравнивания изображен на рисунке 20.

Рисунок 20 - Результат ручного перераспределения трудозатрат

Еще одним результатом выполненного выравнивания является перепланирование всех задач после Отладка программного комплекса на более поздние сроки.

Изменение последовательности задач

При анализе перегрузки выяснилось, что Постановщик одновремен­но участвует в работах Тестирование и исправление ошибок и Составление программной документации, которые выполняются параллельно; один из возможных вариантов преодоления перегрузки – начать составление документации после тестирования.

· выбрать пункт Вид/Диаграмма Ганта; установить связь окончание-начало между работами Тестирование и исправление ошибок и Составление программной документации; результат – длительность проекта увеличилась;

· проверим наличие перегрузки ресурсов: Вид/Лист ресурсов; результат – перегрузка преодолена;

· удалим добавленную связь;

· Вид/Диаграмма Ганта;

· двойной щелчок по задаче Составление программной документации;

· переключиться на вкладку Предшественники;

· щелчок мыши по названию задачи Тестирование и исправление ошибок;

· нажать клавишу Del;

· результат – план проекта вернулся к первоначальному состоянию.

Замена одного ресурса другим:

· проанализировать дни перегрузки ресурса Постановщик: Вид/Использование ресурсов; результат – красным цветом выделены суммарные трудозатраты 5.11.09, 9.11.09 – 12.11.09 (рисунок 21);

· проанализировать величину перегрузки: в правой таблице щелчок правой кнопкой мыши – Превышение доступности; результат – в каждый из этих дней перегрузка составляет 8 ч (рисунок 21);

Рисунок 21 - Последний период перегрузки

· Проанализировать графики остаточной доступности остальных трудовых ресурсов проекта в эти дни; Вид/Диаграмма Ганта – выбрать задачу Составление программной документации – Сервис/Назначить ресурсы – выбрать ресурсы Программист1 и Программист2 – нажать кнопку График – в поле График выбрать Остаточная доступность – анализ графиков 5.11.09, 9.11.09 – 12.11.09. Результат – Программист1 и Программист2 имеют в распоряжении с 11.11.09 и 12.11.09 по 8 ч (рисунок 22).

Вывод: замена полностью ресурса Постановщик на какой-либо имеющийся трудовой ресурс проекта невозможна.

Рисунок 22 - Оставшаяся доступность программистов

· добавить новый трудовой ресурс Инженер по документации: Вид/Лист ресурсов – в первой пустой строке вписать Инженер по документации; установить оплату и график работы Инженера по документации аналогично постановщику;

· заменим Постановщик на Инженер по документации: Вид/Диаграм­ма Ганта – выделить задачу Составление програм­мной документации – Сервис/Назначить ресурсы – выделить Поста­нов­щик – кнопка Заменить – выбрать Инженер по докумен­тации – Ok – Вид/Лист ресурсов. Результат – перегрузка преодолена;

· выполнить обратную замену Инженер по документации на Поста­нов­щик; результат – план проекта вернулся к первоначальному виду.

Замена одного ресурса несколькими вручную

при анализе доступности ресурсов Программист1 и Программист2 в предыдущем примере выяснилось, что ни один из них не может полностью заменить Постановщик. Однако вместе они обладают по 16 ч свободного времени 11.11.09 и 12.11.09; в сумме это составляет 32 ч, что практически перекрывает необходимое количество трудозатрат для задачи Составление программной документации, которое составляет 40 ч; заменим трудозатраты Постановщика, запланированные на 5.11.09, 9.11.09 – 11.11.09, на трудозатраты Программист1 и Программист2 11.11.09 и 12.11.09; это позволит уменьшить перегрузку Постановщика до 8 ч.

· добавить Программист1 и Программист2 в список ресурсов задачи Составление программной документации: Вид/Диаграмма Ганта – двойной щелчок мыши по задаче Составление программной документации – выбрать закладку Ресурсы – ввести Программист1 0% и Программист2 0% – Ok;

· перераспределить трудозатраты Постановщика на программистов: Вид/Использование задач – найти задачу Составление программной документации – ввести вручную трудозатраты Программист1 и Программист2 11.11.09 и 12.1.09. по 8 ч – обнулить трудозатраты Постановщик 5.11.09, 9.11.09 – 11.11.09 (рисунок 23);

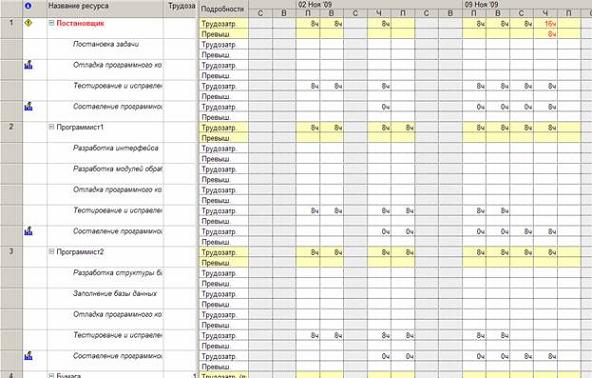

· Вид/Использование ресурсов – перегрузка Постановщика сократилась до 8 ч при сохранении длительности проекта (рисунок 24).

Рисунок 23 - Результат редактирования трудозатрат при замене Постановщика

Рисунок 24 - Оставшаяся перегрузка

Перераспределение трудозатрат и перенос их в сверхурочные:

· перенести в сверхурочные оставшуюся перегрузку Постановщика, хотя он не сможет отработать 12.11.09 сверхурочные в объеме 8ч (по крайней мере качественно выполнить эту работу); уменьшить его сверхурочные в этот день до 4 ч, а остальные 4 ч распределим 12.11.09 между Программист1 и Программист2; в итоге 12.11.09 у них будет запланировано по 10 ч (рисунок 25);

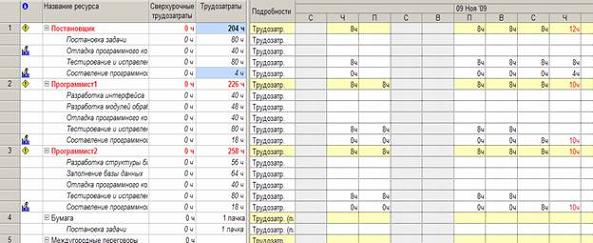

· вставить в таблицу представления столбец Сверхурочные трудозатраты (рисунок 25);

Рисунок 25 - Подготовка к переводу трудозатрат в сверхурочные

· для всех перегруженных работников (Постановщик, Программист1 и Программист2) в столбец Сверхурочные трудозатраты ввести в строку задачи Составление программной документации значения сверхурочных соответственно 4 ч, 2 ч и 2 ч; при этом перегрузка Постановщика преодолевается, а трудозатраты Программист1 и Программист2 самостоятельно перераспределяются системой;

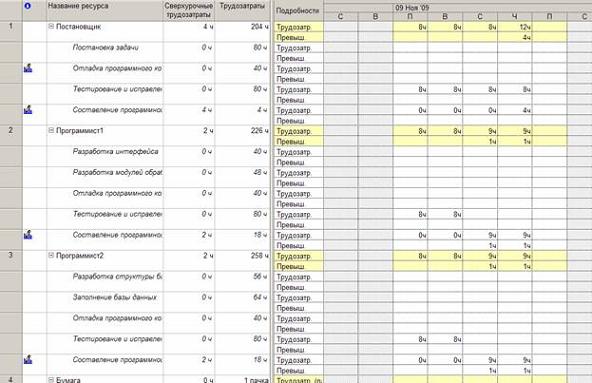

· изменить вручную трудозатраты Программист1 и Программист2 так, чтобы над задачей Составление программной документации они работали по 9ч 11.11.09 и 12.11.09 (в день сверхурочная работа составит по 1 ч; результат – перегрузка преодолена у всех работников (рисунок 26).

Рисунок 26 - Результат переноса трудозатрат в сверхурочные
