Колонна, 2 – ферма, 3 – струбцина, 4 – болты для перемещения монтируемой фермы

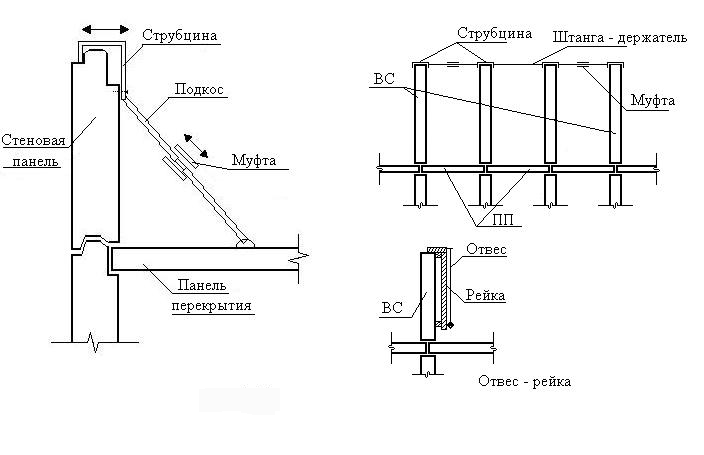

Рис. 8.17. Монтаж стеновых панелей

В процессе установки конструкции в проектное положение используется множество приспособлений для обеспечения безопасного ведения работ и облегчения доступа монтажников к захватам строповочных и выверочных устройств, а также к стыкам:

· Подмости – напольные и навесные.

· Монтажные столики – катучие и переставные.

· Лестницы – стремянки, приставные и навесные.

· Люльки – подвесные и на строительных вышках.

· Инвентарные ограждения.

Следующая операция монтажного цикла – устройство проектного стыка и защита его деталей от коррозии. При этом используются разные приспособления. Если стыки бетонируются и объем бетона достаточно велик, для подачи бетона и раствора используют известные из технологии бетонных работ растворо- и бетононасосы, пневмонагнетатели, опрокидные бадьи, растворные ящики. При сварке закладных деталей и арматурных выпусков железобетонных конструкций – переносные сварочные трансформаторы с силой сварочного тока 500-1000 а. При сварке арматурных выпусков диаметром более 20 мм – полуавтоматическую ванную сварку под слоем флюса на постоянном токе (рис. 8.18).

Рис. 8.18. Полуавтоматическая сварка под слоем флюса:

1 – свариваемый стержень; 2 – флюс;

3 – графитовая форма со струбциной; 4 – глиняная обмазка

Для обеспечения надежности стыковых соединений необходимо защищать металлические части сопряжений от коррозии. При наличии в бетоне стыка трещин коррозия металла протекает интенсивнее, чем на открытом воздухе. Кроме того, продукты коррозии металла имеют объем больший, чем сам металл, что создает дополнительные напряжения, разрушающие бетон. Защищают металл стыка от коррозии в основном нанесением защитных изолирующих покрытий – краски, лаки, металлизация. Последний способ является наиболее предпочтительным. Лучшим материалом для металлизации является цинк. Для нанесения покрытия из цинка в условиях строительной площадки используют газопламенные установки, состоящие из газового баллона, компрессора, емкости с цинковым порошком и распылительной горелки, в пламя которой за счет эжекции поступает цинковый порошок. Порошок расплавляется и в расплавленном виде распыляется на защищаемую поверхность.

При заделке стыков между наружными панелями крупнопанельных зданий или между навесными панелями производственных зданий выполняют герметизацию, исключающую проникание в помещение воздуха и влаги. Так как в результате температурных воздействий стыки периодически подвергаются знакопеременным деформациям, герметизация должна выполняться упругими эластичными материалами. Для этих целей используют пороизол гидроизоляционный, вилатерм СМ (изготовлен методом экструзии на основе полиэтилена высокого давления, вспененного физическими газообразователями, выпускается в виде профилей круглого сплошного сечения плотностью 35 кг/куб. м) и различные мастики: изол, полиизобутиленовые УМ-40 и УМС -50, тиоколовую У-30М.

Приспособления, необходимые для выполнения этой операции – все ранее перечисленные устройства, облегчающие доступ к стыку, специальный ролик для запрессовки жгута пороизола или вилатерма в стык, пневматический шприц с компрессором для нанесения мастик в зазоры стыка при приклеивании пороизола или на наружную поверхность расшитого стыка, термостаты для разогрева и поддержания положительной температуры гильз с мастикой в зимних условиях.
