Временное водоснабжение и канализация на строительной площадке.
Временное водоснабжение и канализация предназначены для обеспечения производственных, хозяйственно – бытовых и противопожарных нужд.
Проектирование временного водоснабжения осуществляют в следующем порядке:
- Определяют расчетную потребность.
- Выбирают источники снабжения.
- Намечают схему сетей.
- Рассчитывают диаметры трубопроводов
- Привязывают трассу, и сооружения на строи генплане.
Также, как и при разработке других временных устройств, следует предельно использовать постоянные источники и сети водоснабжения.
На стадии ПОС расчет потребности в воде производят по укрупненным показателям, на 1миллион лей сметной стоимости годового объема СМР с учетом района строительства по расчетным нормам.
На стадии ППР потребность слагается из учета расхода воды по группам потребителей, исходя из установленных нормативов удельных затрат.
Суммарный расчетный расход воды (
) определяют по формуле:

Где
;
;
- соответственно расход воды на производственные, хозяйственные и противопожарные нужды.

1,2 – коэффициент на неучтенные расходы воды.

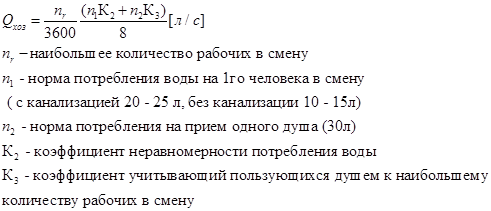

- средний производственный расход воды на смену (Л)
- коэффициент неравномерности (производственные расходы 1,6, подсобные предприятия = 1,25)
8 – число часов работы в смену, 3600 – число секунд в часе

Минимальный расход воды для противопожарных целей определяется из расчета одновременного действия двух струй из гидрантов по 5 л/с на каждую струю, то есть

Если расход воды на противопожарные цели превышает потребность на производственные и хозяйственно бытовые, то расчет может быть произведен исходя из противопожарных нужд.
Источники временного водоснабжения:
- Существующие водопроводы с устройством необходимых случаев дополнительных временных сооружений. (резервуары, водонапорные башни, насосные станции)
- Проектируемые водопроводы при условии ввода их в эксплуатацию по постоянной или временной схеме в неообходимые сроки.
- Самостоятельные временные источники водоснабжения (артезианские скважины)
Система водоснабжения зависит от конкретных условий и состоит из:
1) Водоприемник
2) Насосная станция для подъема воды к потребителям и на очистные сооружения
3) Очистные сооружения
4) Емкости для хранения запаса чистой воды
5) Водопроводы и водопроводные сети
Сети временного водопровода устраивают по кольцевой тупиковой или смешанной схемам.
Кольцевая схема с замкнутым контуром обеспечивает бесперебойную подачу воды при возможных повреждениях на одном из участков
Тупиковая схема состоит из основной магистрали, от которой идут ответвления к точкам водопотребления.
Смешанная схема имеет внутренний замкнутый контур, от которого прокладываются ответвления.
Диаметр водопроводной напорной сети можно определить по формуле:
,мм
Qобщ – суммарный расход воды
V – скорость движения воды по трубам (0,7 – 2 м/с)
Полученные значения должны быть округлены до ближайшего диаметра по стандарту. Диаметр наружного противопожарного водопровода принимают не менее 100 мм.
