Методика расчета. Порядок проектирования временных зданий

Порядок проектирования временных зданий.

Принципы разработки стройгенпланов

Г., 19.10.2010 г., 26.10.2010 г.

Лекция 12,13,14

Решения стройгенплана (СГП) направлены на удовлетворение производственных и бытовых нужд в строительстве. Нужно учесть решения, которые заложены в технологических картах.

Решения СГП должны быть рациональны, экономичны, оптимальны.

Рекомендации по реализации принципа:

1. Максимально возможное испльзование инвентарных зданий, сооружений, устройств(бытовки, инвентарные элементы забора, опоры для временного освещения, заземлитель)

2. Предусматривать первоочередное строительство вспомогательных зданий и устройств, предусмотренных проектом для использования их в основной период строительства (временная дорога по трассе постоянной, но без устройства верхнего слоя; устройство трансформаторной подстанции);протяженность временных сетей должна быть минимальной.

3. Предусматривать при компоновке СГП изменение ситуации на строительной площадке.

4. Неукоснительное соблюдение нормативных требований охраны труда и техники безопасности (освещенность строительной площадки, освещенность рабочих мест, заземление, проектирование временных зданий).

Классификация временных зданий:

По назначению:

-административные (прорабская, диспетчерская, помещение охраны)

-бытовые - для рабочих (для обогрева, для отдыха, для приема пищи, гардеробные, душевые, туалеты)

-производственные (материальный закрытый склад, малярные мастерские)

По конструктивному решению и способу возведения:

-неинвентарные (допускаются, когда большая продолжительность строительства – более 2-х лет)

-инвентарные:

здания контейнерного типа, которые бывают перевозимые автомашинами и передвижные (есть своя ходовая часть)

сборно-разборные из отдельных элементов заводского изготовления в виде панелей; из объемно-блочных элементов.

По количеству этажей:

-одноэтажные

-двухэтажные (2400х6000)

По тепловому режиму:

-холодные (складские помещения)

-отапливаемые

Для ведения строительства на площадках необходимо иметь временные административные и санитарно-бытовые здания. За основу расчетов принимают списочную численность рабочих и служащих, занятых в строительстве.

В списочную численность рабочих и служащих входят:

-рабочие основного производства

-рабочие неосновного производства (занятые обслуживанием самой площадки-электрики и т.д.) как правило, 20-40% от численности рабочих основного производства

-инженерно-технические работники

-служащие (отдел финансового контроля)

-младший обслуживающий персонал и охрана

-рабочие, находящиеся в отпусках; неработающие по болезни

При возведении временных городков необходимо учитывать членов семей рабочих, рабочих и служащих, занятых в сфере торговли, обслуживания.

Общая численность персонала, занятого на строительстве в смену:

Для расчета площади временных зданий и сооружений используется показатель общего количества рабочих в наиболее загруженную смену:

Кроме численности работающих для определения площади временных зданий и сооружений используется нормативный показатель площади на одного работающего в зависимости от назначения временных зданий.

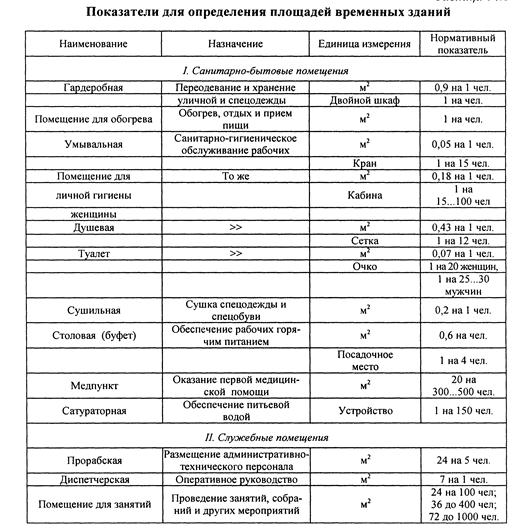

Площадь временных зданий:

· Медпункт при количестве работающих до 300 человек на одного фельдшера - S=12м2

· Площадь конторы производителя работ определяется из расчета 4м2 на каждого ИТР, служащего и МОП, работающего на линии и составляет 50% от общего числа персонала этих категорий. Кроме того, добавляется 10% на площадь коридоров, проходов, тамбуров.

· Площадь диспетчерской определяется по норме 7м2 на одного человека обслуживающего персонала, добавляется 5% на площадь коридоров, проходов и плюс 8м2 на площадь помещения радиоузла.

Рекомендации по размещению:

-Прорабскую, диспетчерскую, охрану размещать у въезда на строительную площадку.

-Туалеты должны размещаться не дальше 70м от рабочего места.

-Расстояние от рабочего места до обогрева и отдыха не должно превышать 200м.

-Временные здания размещать с учетом противопожарных разрывов (15-18м). Допускаются блоки (не более 10 в блоке).

-Временные здания следует располагать за пределами опасной зоной крана.

-Корпус временных зданий необходимо заземлять. Идеальным заземлителем является свайное поле.
