Модели, учитывающие специфику разработки ПО

· Модель на основе создания прототипов. Чтобы преодолеть информационный барьер между заказчиком и разработчиком, т е снизить риск появления продуктов, которые не соответствуют требованиям заказчика, было предложено использовать подход на основе создания прототипов. Прототип в данном случае – это полностью или частично рабочие модели систем.

· Инкрементная модель. В этом случае подразумевается дробление продукта на относительно независимые части, которые можно вводить в строй постепенно.

· Спиральная модель.

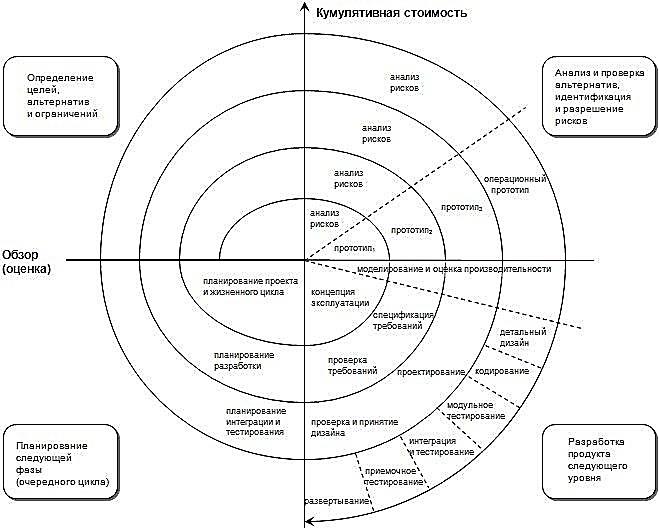

Спиральная модель была предложена в 1988 г. Это объединение каскадной модели и модели на основании прототипа. Позволила взглянуть по новому на процесс создания и проектирования ИС. (этапы спиральной модели)

1. план требований и ЖЦ

2. анализ рисков

3. прототип

4. концепция функционирования

5. анализ рисков

6. прототип

7. эмуляция

8. требования

9. план разработки

Спиральная модель ЖЦ была предложена для преодоления перечисленных проблем. На этапах анализа и проектирования реализуемость технических решений и степень удовлетворения потребностей заказчика проверяется путем создания прототипов. Каждый виток спирали соответствует созданию работоспособного фрагмента или версии системы. Это позволяет уточнить требования, цели и характеристики проекта, определить качество разработки, спланировать работы следующего витка спирали. Таким образом, углубляются и последовательно конкретизируются детали проекта, и в результате выбирается обоснованный вариант, который удовлетворяет действительным требованиям заказчика и доводится до реализации.

Итеративная разработка отражает объективно существующий спиральный цикл создания сложных систем. Она позволяет переходить на следующий этап, не дожидаясь полного завершения работы на текущем и решить главную задачу - как можно быстрее показать пользователям системы работоспособный продукт, тем самым активизируя процесс уточнения и дополнения требований.

Основная проблема спирального цикла - определение момента перехода на следующий этап. Для ее решения вводятся временные ограничения на каждый из этапов жизненного цикла, и переход осуществляется в соответствии с планом, даже если не вся за- планированная работа закончена. Планирование производится на основе статистических данных, полученных в предыдущих проектах, и личного опыта разработчиков.

Несмотря на настойчивые рекомендации компаний - вендоров и экспертов в области проектирования и разработки ИС, многие компании продолжают использовать каскадную модель вместо какого-либо варианта итерационной модели. Основные причины, по которым каскадная модель сохраняет свою популярность, следующие:

Привычка - многие ИТ-специалисты получали образование в то время, когда изучалась только каскадная модель, поэтому она используется ими и в наши дни.

Иллюзия снижения рисков участников проекта (заказчика и исполнителя). Каскадная модель предполагает разработку законченных продуктов на каждом этапе: технического задания, технического проекта, программного продукта и пользовательской документации. Разработанная документация позволяет не только определить требования к продукту следующего этапа, но и определить обязанности сто- рон, объем работ и сроки, при этом окончательная оценка сроков и стоимости про- екта производится на начальных этапах, после завершения обследования. Очевид- но, что если требования к информационной системе меняются в ходе реализации проекта, а качество документов оказывается невысоким (требования неполны и/или противоречивы), то в действительности использование каскадной модели создает лишь иллюзию определенности и на деле увеличивает риски, уменьшая лишь от- ветственность участников проекта. При формальном подходе менеджер проекта реализует только те требования, которые содержатся в спецификации, опирается на документ, а не на реальные потребности бизнеса. Есть два основных типа контрак- тов на разработку ПО. Первый тип предполагает выполнение определенного объе- ма работ за определенную сумму в определенные сроки (fixed price). Второй тип предполагает повременную оплату работы (time work). Выбор того или иного типа контракта зависит от степени определенности задачи. Каскадная модель с опреде- ленными этапами и их результатами лучше приспособлена для заключения кон- тракта с оплатой по результатам работы, а именно этот тип контрактов позволяет получить полную оценку стоимости проекта до его завершения. Более вероятно за- ключение контракта с повременной оплатой на небольшую систему, с относительно небольшим весом в структуре затрат предприятия. Разработка и внедрение ин- тегрированной информационной системы требует существенных финансовых за- трат, поэтому используются контракты с фиксированной ценой, и, следовательно, каскадная модель разработки и внедрения. Спиральная модель чаще применяется при разработке информационной системы силами собственного отдела ИТ пред- приятия.

Проблемы внедрения при использовании итерационной модели. В некоторых областях спиральная модель не может применяться, поскольку невозможно использование/тестирование продукта, обладающего неполной функциональностью (на- пример, военные разработки, атомная энергетика и т.д.). Поэтапное итерационное внедрение информационной системы для бизнеса возможно, но сопряжено с организационными сложностями (перенос данных, интеграция систем, изменение бизнес-процессов, учетной политики, обучение пользователей). Трудозатраты при поэтапном итерационном внедрении оказываются значительно выше, а управление проектом требует настоящего искусства. Предвидя указанные сложности, заказчики, выбирают каскадную модель, чтобы "внедрять систему один раз".

Каждая из стадий создания системы предусматривает выполнение определенного объема работ, которые представляются в виде процессов ЖЦ. Процесс определяется как совокупность взаимосвязанных действий, преобразующих входные данные в выходные. Описание каждого процесса включает в себя перечень решаемых задач, исходных данных и результатов.
